Park wiatrowy w województwie zachodniopomorskim wkracza w ostatni etap budowy. Na terenie inwestycji zamontowano już pierwsze turbiny, a za niespełna pół roku wytworzone megawaty energii trafią do sieci.

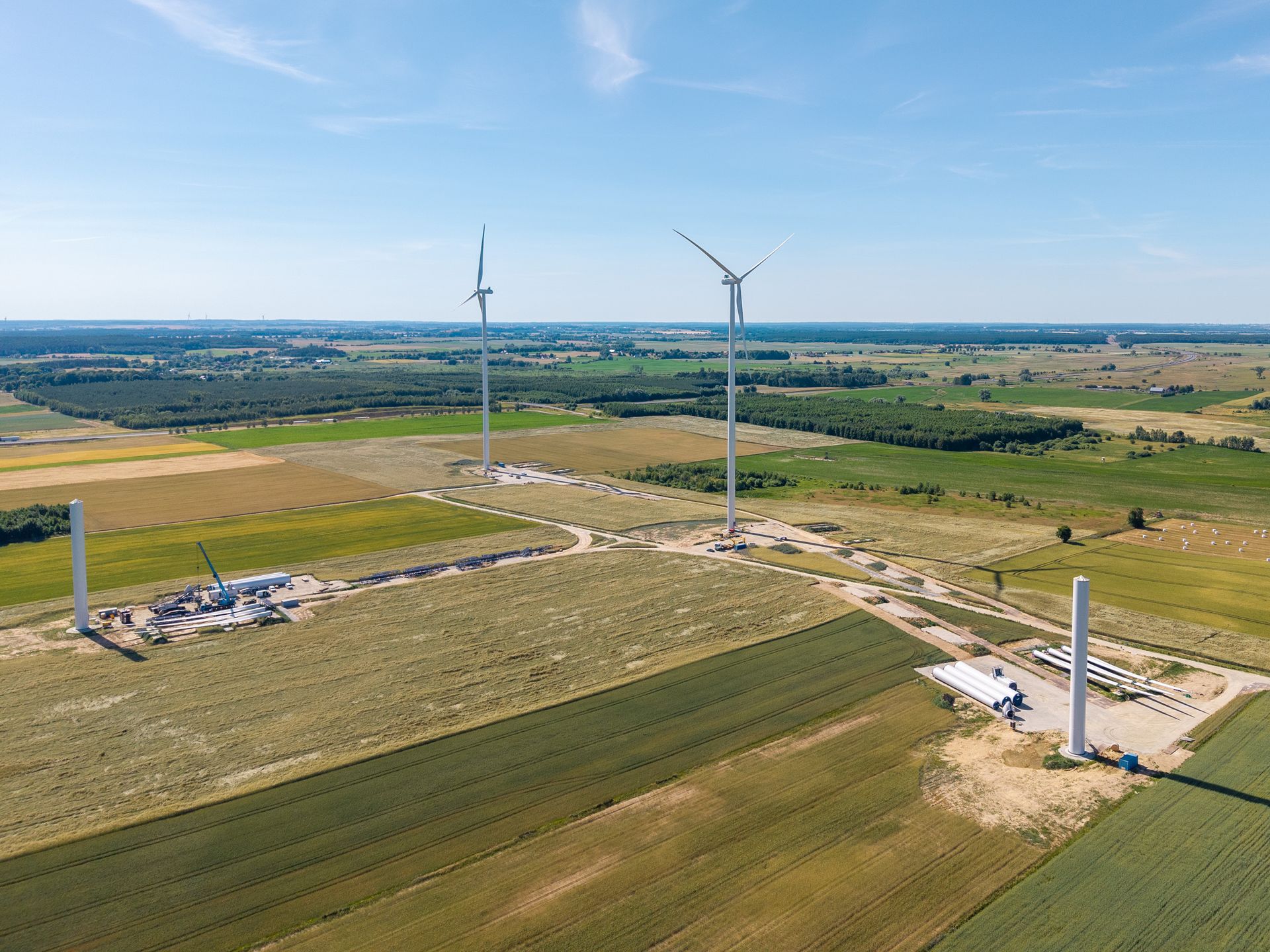

Na farmie wiatrowej Eurowind Energy w Nowogródku Pomorskim zamontowano już 4 z 13 turbin wiatrowych. Inwestycja o łącznej mocy 28,6 MW po uruchomieniu będzie mogła zasilić energią elektryczną około 17 tys. gospodarstw domowych. Zakończenie budowy planowane jest na koniec września, a rozpoczęcie produkcji energii – na początek 2027 roku.
Po uruchomieniu farmy wpływy z podatków do budżetu gminy mogą przekroczyć 1,5 mln zł rocznie. Inwestycja już dziś wspiera lokalną gospodarkę poprzez współpracę z przedsiębiorcami z regionu, a w przyszłości przyczyni się do zwiększenia bezpieczeństwa energetycznego oraz stworzy nowe możliwości rozwoju dla lokalnego biznesu.
Budowę farmy poprzedził wieloletni proces przygotowawczy, rozpoczęty w 2011 roku. Realizację inwestycji umożliwiła m.in. nowelizacja przepisów dotyczących lądowej energetyki wiatrowej z 2023 roku, dzięki której projekt mógł wejść w fazę budowy.




![W powstającej wielkiej CCGT Grudziądz zakończono betonowanie płyty fundamentowej kotła odzysknicowego HRSG [ZDJĘCIA]](https://investmap.pl/_i/gallery/202/74/700362_100x70.jpg)


![Warszawa: Co słychać na budowie największego w Europie akumulatora ciepła? [ZDJĘCIA]](https://investmap.pl/_i/image/208/80/85968_100x70.jpg)
![Co słychać na budowie morskich farm wiatrowych Bałtyk 2 i Bałtyk 3? [FILM+ZDJĘCIA]](https://investmap.pl/_i/image/202/74/85962_100x70.jpg)


![W Polsce w budowie znajduje się najmniej powierzchni magazynowej od 2017 roku [ANALIZA]](https://investmap.pl/_i/image/195/67/85955_100x70.jpg)
