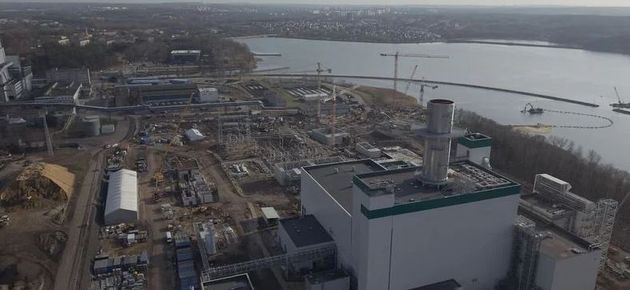

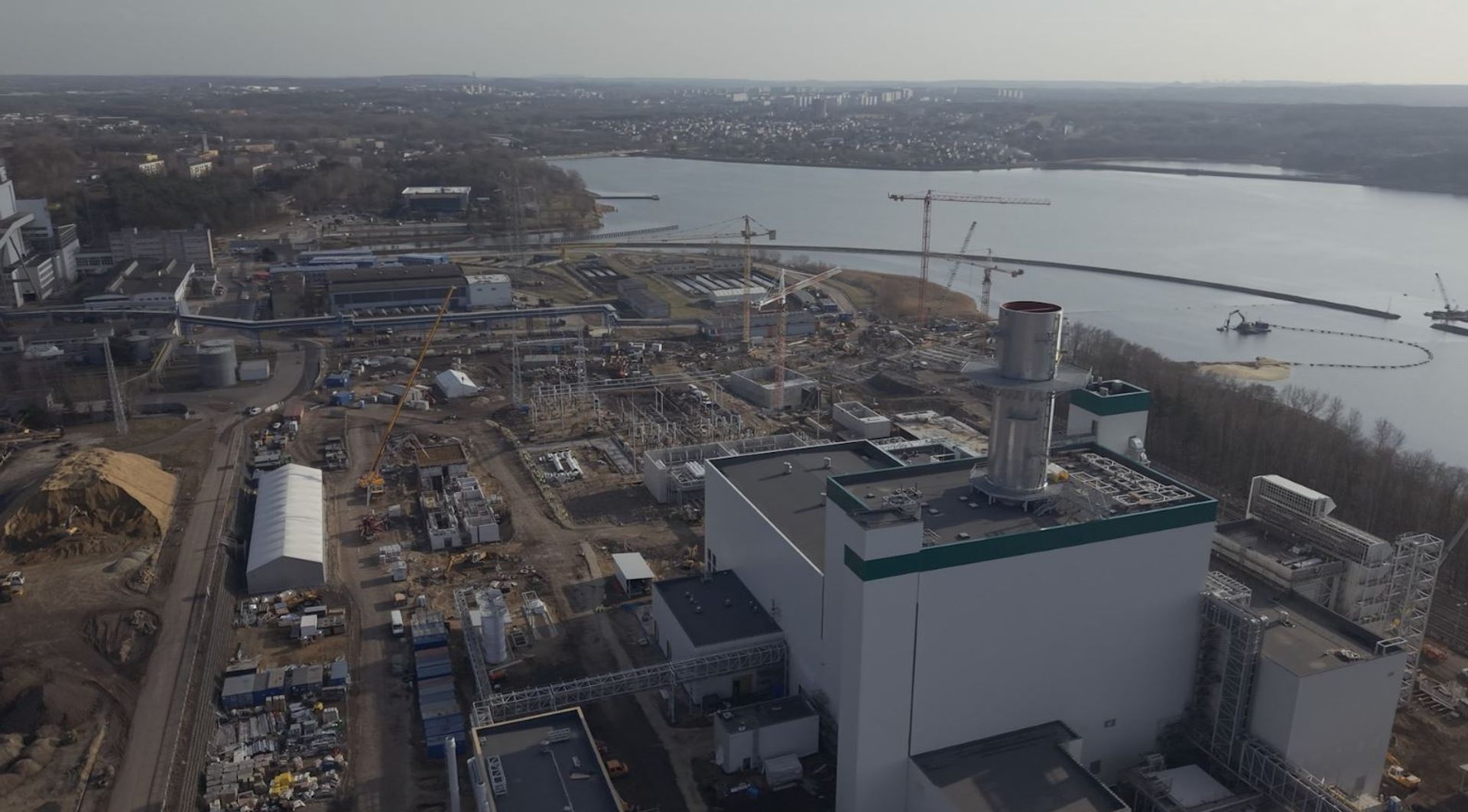

Budowa bloku gazowo-parowego PGE Nowy Rybnik weszła w kluczowy etap realizacji. Inwestycja jest zaawansowana w około 80%, a prace stopniowo zbliżają się do finału. Prace bloku gazowo-parowego PGE Nowy Rybnik wkraczają w decydującą fazę. Jak informuje spółka PGE Nowy Rybnik odpowiedzialna za inwestycję, zaawansowanie prac osiągnęło już około 80%, a realizacja jednego z najważniejszych projektów energetycznych w regionie przebiega zgodnie z harmonogramem.
• Równolegle, wewnątrz obiektów, prowadzone są intensywne prace związane z montażem kluczowych urządzeń technologicznych
• Każdego dnia na placu budowy pracuje blisko 1300 osób, co pokazuje skalę i tempo realizacji inwestycji
• Dzięki wartości projektu sięgającej około 3,6 miliarda złotych, elektrownia gazowa w Rybniku jest jednym z najważniejszych przedsięwzięć energetycznych w Polsce
Zaawansowane prace techniczne i infrastrukturalne
Jednym z najbardziej wymagających etapów są obecnie działania w rejonie ujęcia wody chłodzącej. Trwa tam budowa pompowni oraz montaż podwodnych elementów układu. Prace te realizowane są z wykorzystaniem specjalistycznego sprzętu pływającego oraz przy udziale ekip nurków. Efektem będzie powstanie rurociągu odpowiadającego za doprowadzanie i odprowadzanie wody niezbędnej do funkcjonowania bloku. Jak podkreśla inwestor, cały proces prowadzony jest zgodnie z obowiązującymi normami środowiskowymi, a parametry pracy instalacji będą na bieżąco monitorowane poprzez zainstalowany układ pomiarowy, gwarantujący ochronę ekosystemu.
Do końcowego etapu zbliża się także budowa infrastruktury wyprowadzenia mocy, rozpoczęta w sierpniu 2025 roku. Obejmowała ona wykonanie nowych linii: napowietrzna 400 kV oraz podziemna 110 kV. Montaż linii napowietrznej został już zakończony, natomiast prace przy infrastrukturze podziemnej są obecnie finalizowane.
Znaczenie inwestycji
W marcu rozpoczął się także cykl intensywnych szkoleń dla pracowników zrekrutowanych w 2025 r. do obsługi nowego bloku. Program obejmuje zarówno część teoretyczną, jak i praktyczną, realizowaną na specjalistycznych symulatorach odwzorowujących rzeczywiste warunki pracy. Jak informuje spółka PGE Nowy Rybnik, cała przyszła załoga nowej instalacji została pozyskana spośród pracowników elektrowni węglowej.
Rybnicki blok gazowo-parowy będzie jedną z największych i najbardziej zaawansowanych technologicznie jednostek tego typu w Europie. Został zaprojektowany z najwyższą dbałością o środowisko, a zastosowane nowoczesne rozwiązania pozwolą spełnić najbardziej rygorystyczne normy emisyjne.
Projekt realizowany jest przez konsorcjum składające się z firm: Polimex Mostostal oraz Siemens Energy.
Dzięki wartości projektu sięgającej około 3,6 miliarda złotych, elektrownia gazowa w Rybniku jest jednym z najważniejszych przedsięwzięć energetycznych w Polsce.
Zakończenie inwestycji planowane jest na pierwszy kwartał 2027 roku.
ZDJĘCIA:
WIZUALIZACJE:










![W Wielkopolsce powstanie innowacyjny dworzec kolejowy [WIZUALIZACJE]](https://investmap.pl/_i/image/88/88/88664_100x70.jpg)
![Co słychać na budowie drogi ekspresowej S17, która połączy Warszawę z Lublinem i docelowo z granicą z Ukrainą? [RAPORT]](https://investmap.pl/_i/image/86/86/88662_100x70.jpg)
![W Gdańsku powstaje 99-metrowy Big Boy [FILM]](https://investmap.pl/_i/gallery/120/120/699000_100x70.jpg)
![Kolejny osiągnięty kamień milowy na budowie wielkiej morskiej farmy wiatrowej Baltic Power [FILM]](https://investmap.pl/_i/image/83/83/88659_100x70.jpg)
![Co słychać na budowie pierwszej polskiej elektrowni jądrowej na Pomorzu? [FILM+WIZUALIZACJE]](https://investmap.pl/_i/gallery/232/104/702440_100x70.jpg)
![W centrum Wrocławia, nad brzegiem Odry, powstaje 137-metrowy Quorum Tower [FILMY]](https://investmap.pl/_i/gallery/136/8/701320_100x70.jpg)
![ATAL realizuje nową, wielką inwestycją mieszkaniową w Poznaniu [FILM+WIZUALIZACJE]](https://investmap.pl/_i/gallery/37/37/703269_100x70.jpg)

![[śląskie] Jakie projekty transportowe do dofinansowania unijnego?](https://investmap.pl/_i/image/51/51/8243_100x70.jpg)
![W centrum Krakowa trwa budowa pieszo-rowerowego mostu kolejowego nad Wisłą [FILM + ZDJĘCIA + WIZUALIZACJE]](https://investmap.pl/_i/image/234/106/52714_100x70.jpg)
![Wrocław: Trwa budowa Alei Wielkiej Wyspy i mostu Wschodniego [FILM + ZDJĘCIA]](https://investmap.pl/_i/image/81/81/52049_100x70.jpg)
![We Wrocławiu powstaje Aleja Wielkiej Wyspy i most Wschodni [FILM + ZDJĘCIA + WIZUALIZACJE]](https://investmap.pl/_i/image/86/86/52822_100x70.jpg)
![W centrum Wrocławia trwa budowa nowego biurowca Infinity [ZDJĘCIA + WIZUALIZACJE]](https://investmap.pl/_i/image/84/84/52820_100x70.jpeg)
![Jak postępują prace na budowie TAT na Nowy Dwór? [FILM + ZDJĘCIA]](https://investmap.pl/_i/image/70/70/51014_100x70.jpeg)
![[śląskie] Rybnik: Projekt „Ruda” dalej w zawieszeniu. Ale EDF wydłuży żywotność elektrowni](https://investmap.pl/_i/image/148/20/6292_100x70.jpg)
![W Krakowie trwa budowa pieszo-rowerowego mostu kolejowego nad Wisłą [ZDJĘCIA + WIZUALIZACJE]](https://investmap.pl/_i/image/144/16/52624_100x70.jpg)
![Warszawa: Ogłoszono przetarg na generalnego wykonawcę I etapu realizacji Sinfonia Varsovia Centrum [WIZUALIZACJE]](https://investmap.pl/_i/image/225/97/52705_100x70.jpg)
