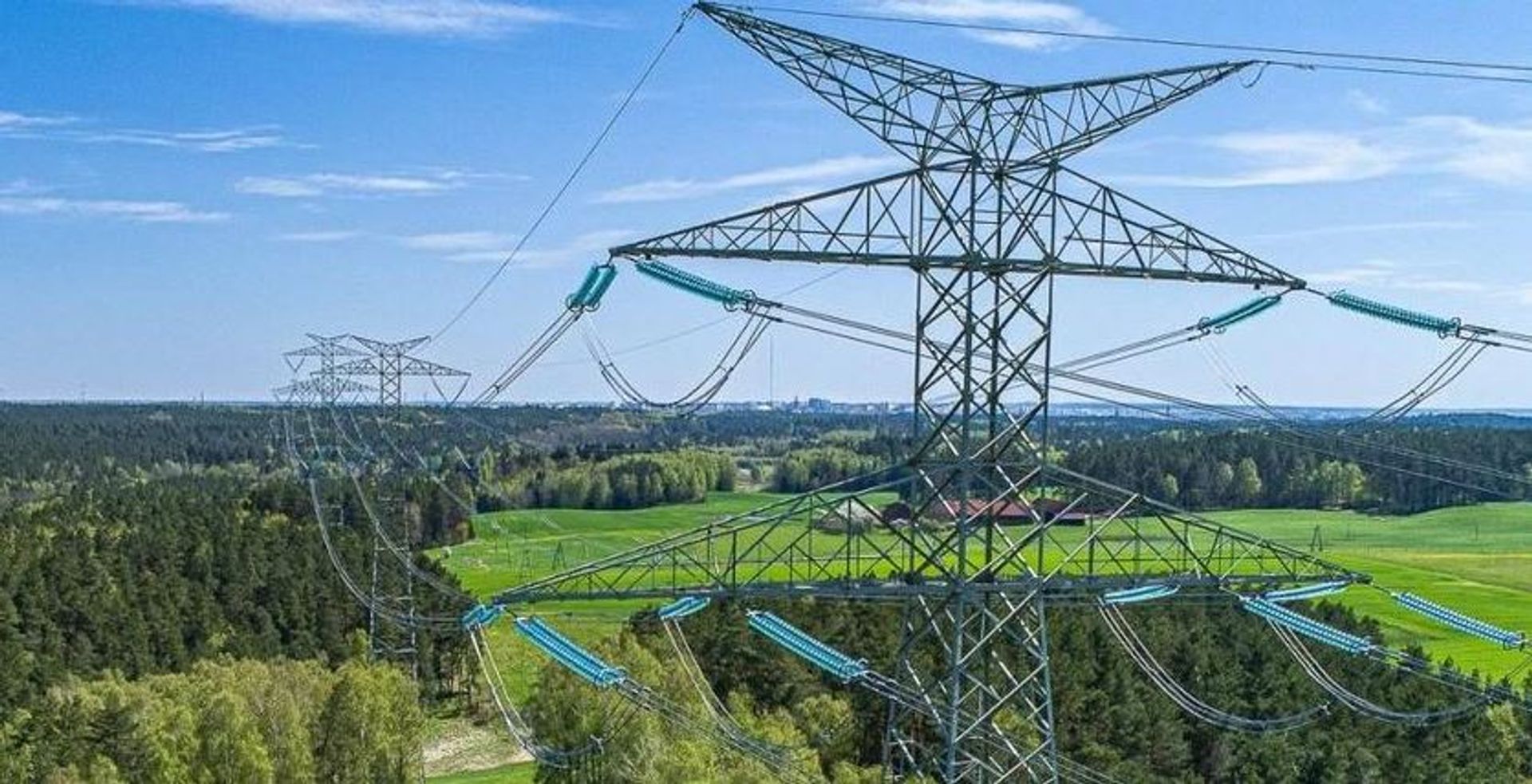

Konsorcjum firm SPIE Energy Poland i Elfeko SA zakończyło wszystkie prace budowlane i montaż przewodów na odcinku linii ze stacji Choczewo do słupa nr 64 w gminie Gniewino.
Linia ma już za sobą tzw. ruch próbny, czyli po raz pierwszy została podłączona do sieci. Obecnie trwają pomiary i testy, które potwierdzą gotowość linii do normalnej pracy.
Linia 400 kV Choczewo – Gdańsk Przyjaźń to jeden z pięciu elementów szerokiego projektu inwestycyjnego PSE w woj. pomorskim, który ma na celu wyprowadzenie moc z morskich farm wiatrowych na Bałtyku. Jego centralnym elementem jest stacja Choczewo, która już pracuje. Oprócz tego powstają cztery nowe linie najwyższych napięć, które będą przesyłać energię w głąb kraju. Pierwsza z nich - linia 400 kV Choczewo-Żarnowiec - już pracuje.
Budowa II odcinka linii Choczewo - Gdańsk Przyjaźń, od słupa nr 64 do stacji Przyjaźń, ruszy jeszcze w 2026 r. Całość ma zostać ukończona w 2028 r.
Nowopowstała infrastruktura ma już za sobą załączenie do tzw. ruchu próbnego, czyli po raz pierwszy została podłączona do sieci.
Obecnie trwają pomiary i testy, które potwierdzą gotowość linii do eksploatacji. Okres próbny potrwa do czasu przeprowadzenia wszystkich wymaganych badań.
Linia 400 kV Choczewo – Gdańsk Przyjaźń to jeden z pięciu elementów szerokiego projektu inwestycyjnego PSE w woj. pomorskim, który ma na celu wyprowadzenie moc z morskich farm na Bałtyku.
Oprócz stacji Choczewo powstają cztery nowe linie najwyższych napięć, które będą przesyłać zieloną energię w głąb kraju.
Budowa II odcinka linii, od słupa nr 64 do stacji Przyjaźń ruszy jeszcze w 2026 r. ałość ma zostać ukończona w 2028 r.
Dzięki budowie linii 400 kV Choczewo-Gdańsk Przyjaźń, zapewnione zostanie podłączenie morskich farm wiatrowych do Krajowego Systemu Elektroenergetycznego (KSE) – umożliwiając dostarczenie energii z wiatru do odbiorców w całym kraju.
Za budowę morskich farm wiatrowych (MFW) odpowiadają inwestorzy, którzy planują postawić je w polskiej strefie Morza Bałtyckiego. Żeby jednak czysty prąd z morskiego wiatru mógł popłynąć do odbiorców, konieczna jest infrastruktura stworzona przez nas.
Energia zostanie wprowadzona do nowych stacji elektroenergetycznych, z których następnie liniami najwyższych napięć, w tym linią 400 kV Choczewo-Gdańsk Przyjaźń popłynie w głąb kraju.
Moc ze stacji Choczewo zostanie wyprowadzona w głąb kraju czterema liniami najwyższych napięć.

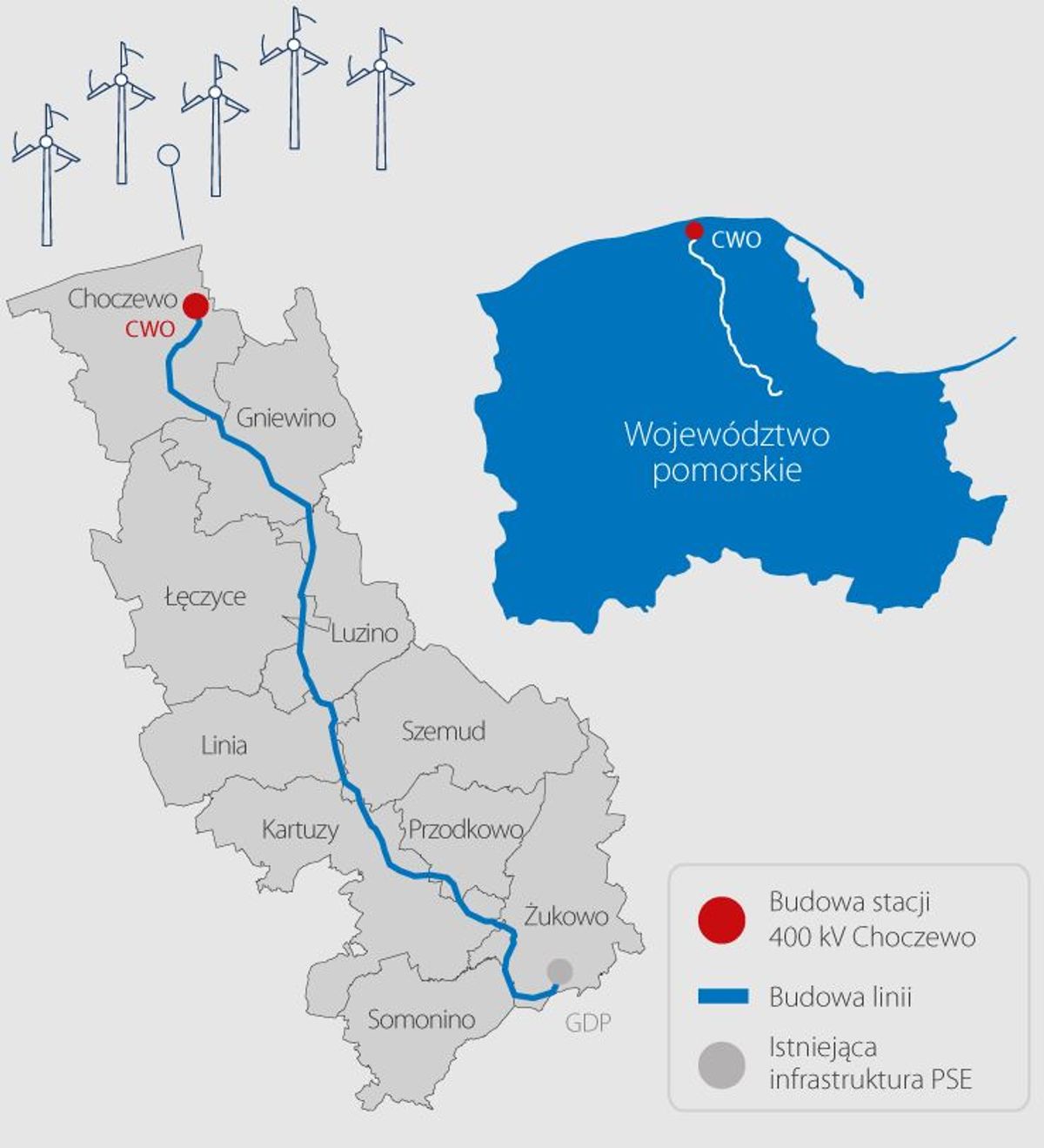

Linia 400 kV Choczewo-Gdańsk Przyjaźń, o długości blisko 90 km, będzie prowadziła ze stacji Choczewo w Osiekach Lęborskich w gminie Choczewo do stacji Gdańsk Przyjaźń w gminie Żukowo. Swoim przebiegiem obejmie 10 gmin: Choczewo, Gniewino, Kartuzy, Linia, Luzino, Łęczyce, Przodkowo, Somonino, Szemud, Żukowo.







![Dworzec kolejowy w Łapach: kolejny etap inwestycji [WIZUALIZACJE]](https://investmap.pl/_i/image/130/2/86146_100x70.jpg)
![Rozpoczyna się modernizacja zabytkowego dworca kolejowego w Pasłęku [WIZUALIZACJE]](https://investmap.pl/_i/image/119/119/86135_100x70.jpg)



![[pomorskie] Przetarg na budowę linii 400 kV Grudziądz – Pelplin – Gdańsk Przyjaźń](https://investmap.pl/_i/image/151/23/5271_100x70.jpg)
![[Gdańsk] GSG Towers zbuduje 35 wież dla farm wiatrowych](https://investmap.pl/_i/image/86/86/4950_100x70.jpg)
![[warmińsko-mazurskie] PSE: Przetarg na budowę linii 400 kV](https://investmap.pl/_i/image/135/7/4743_100x70.jpg)
![[śląskie] Koksownia Przyjaźń: 10 mln zł pożyczki na budowę bloku energetycznego](https://investmap.pl/_i/image/80/80/4944_100x70.jpg)
![[kujawsko-pomorskie] Przetarg na budowę linii 400 kV Jasiniec – Grudziądz Węgrowo](https://investmap.pl/_i/image/136/8/4744_100x70.jpg)

![[Białystok] Nowe stacje wnętrzowe w PGE Dystrybucja](https://investmap.pl/_i/image/70/70/4678_100x70.jpg)
![[pomorskie] 28 ha na terminal naftowy. ZMPG i PERN podpisały umowę dzierżawy gruntów](https://investmap.pl/_i/image/134/6/7046_100x70.jpg)
![[warmińsko-mazurskie] Linia 400 kV Ostrołęka – Olsztyn za ponad 425 mln zł](https://investmap.pl/_i/image/109/109/4205_100x70.jpg)
![[zachodniopomorskie] FW Marszewo oddana do użytku](https://investmap.pl/_i/image/50/50/7730_100x70.jpg)
