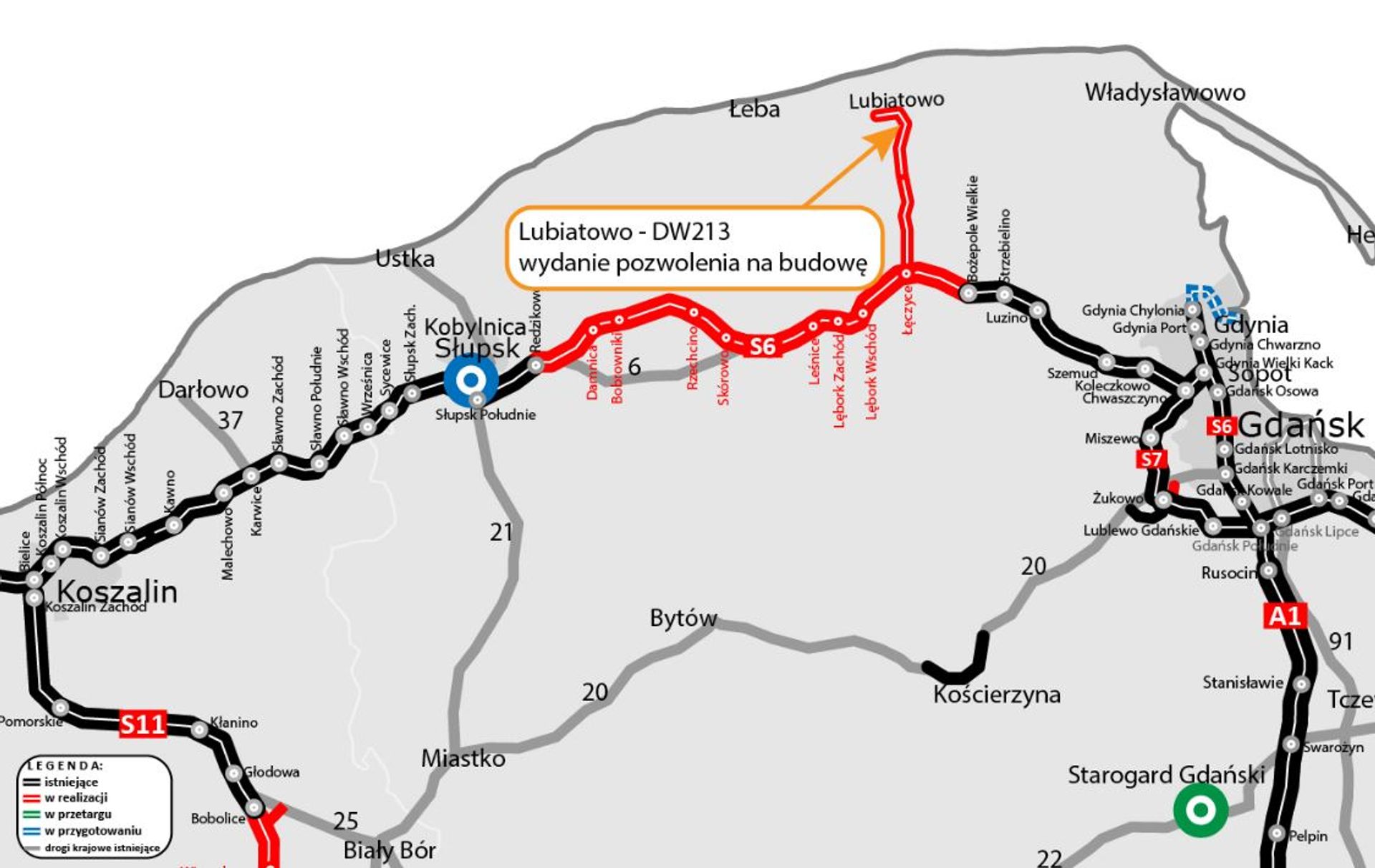

Wojewoda Pomorska wydała pozwolenie na budowę dla 5-kilometrowego fragmentu drogi krajowej, tzw. „ostatniej mili”. Połączy ona plac budowy elektrowni jądrowej poprzez drogę pożarową z istniejącą siecią dróg publicznych. Prace w terenie powinny ruszyć w najbliższych dniach, po przekazaniu placu budowy.
Wniosek o pozwolenie na budowę dla „ostatniej mili” GDDKiA złożyła pod koniec lutego br. Miesiąc później GDDKiA złożyła wniosek wydanie decyzji o zezwoleniu na realizację inwestycji drogowej (ZRID) dla pozostałej części drogi krajowej na odcinku Lubiatowo - droga wojewódzka nr 213.
Przy sprawnym przebiegu procedur administracyjnych, decyzję ZRID GDDKiA powinna otrzymać w II kwartale br. To kolejny etap inwestycji, która skomunikuje przyszłą elektrownię „Lubiatowo-Kopalino” z drogą ekspresową S6.
Inwestycja, na którą umowy z wykonawcami GDDKiA popisała w II i III kwartale 2025 r., jest realizowana zgodnie z przyjętym harmonogramem.
Droga krajowa do elektrowni jądrowej
Budowę drogi do elektrowni jądrowej „Lubiatowo-Kopalino”, o długości 26 km, podzielona została na dwa odcinki realizacyjne: od Lubiatowa do drogi wojewódzkiej nr 213 (ok. 11 km) oraz od DW213 do węzła Łęczyce na S6 (ok. 15 km).
Dodatkowo, w ramach obecnie powstającej drogi ekspresowej S6 Leśnice - Bożepole Wielkie, wykonany zostanie łącznik między drogą powiatową w Łęczycach a drogą ekspresową S6. Skomunikuje on nową drogę krajową z węzłem Łęczyce. Droga o przekroju 1x2 w klasie GP (główna ruchu przyspieszonego) projektowana jest po nowym śladzie.
Kluczowy fragment
„Ostatnia mila” ma niezwykle istotne znaczenie. Dzięki temu odcinkowi umożliwimy łatwy transport materiałów i sprzętu na plac budowy elektrowni jądrowej. Zapewnimy wjazd z tymczasowej drogi dojazdowej do elektrowni (drogą pożarową) na nowy fragment drogi krajowej o długości 5 km.
GDDKiA szacuje, że oddanie do ruchu nastąpi w II kwartale 2027 r.
Lubiatowo - DW213
Za odcinek o długości blisko 11 km odpowiada konsorcjum firm Polimex Infrastruktura (lider), Polimex Mostostal i Mosty Łódź. Wartość umowy wynosi ponad 177 mln zł.
Odcinek Lubiatowo - DW213 realizowany jest w systemie Projektuj i buduj. Oznacza to, że wykonawca w pierwszej kolejności prowadzi prace projektowe, a następnie uzyska decyzję ZRID. Dopiero w kolejnym etapie rozpoczniemy prace w terenie. Ich zakończenie planowane jest w II kw. 2028 r.
DW213 - droga ekspresowa na S6 (węzeł Łęczyce)
Drugi, 15-kilometrowy odcinek wybuduje konsorcjum firm Aldesa Construcciones Polska (lider) i Aldesa Construcciones. Wartość umowy wynosi prawie 200 mln zł. Trasę od DW213 do węzła Łęczyce na drodze ekspresowej S6 również realizujemy w formule Projektuj i buduj. Na tym odcinku zakończenie robót planowane jest w IV kw. 2028 r.
Alternatywa nad Bałtyk
Budowa drogi krajowej do elektrowni jądrowej to ważna inwestycja nie tylko z perspektywy strategicznej, ale również z punktu widzenia mieszkańców przyległych do niej terenów. Nowa trasa zwiększy przepustowość układu komunikacyjnego, odciąży sieć dróg lokalnych, a dodatkowo skróci czas przejazdu między Trójmiastem i nadmorskimi miejscowościami w gminie Choczewo. Inwestycja poprawi bezpieczeństwo i komfort podróżnych. Będzie miała również kluczowe znaczenie w sezonie turystycznym, stanowiąc alternatywę dojazdu nad Bałtyk.
Ponadto nowa droga poprawi także bezpieczeństwo wszystkich użytkowników oraz zmniejszy negatywne oddziaływanie transportu na otoczenie, w tym na warunki życia lokalnej społeczności (m.in. poprzez obniżenie poziomu hałasu, drgań oraz ilości zanieczyszczeń emitowanych przez transport). Dodatkowo nawierzchnia będzie dostosowana do ruchu pojazdów o nacisku 11,5 t na oś.
Strategiczna inwestycja
Droga krajowa do elektrowni jądrowej „Lubiatowo-Kopalino” została ujęta w uchwale Rady Ministrów w sprawie ustanowienia programu wieloletniego pod nazwą „Program wspierania inwestycji infrastrukturalnych w związku z realizacją kluczowych inwestycji w zakresie strategicznej infrastruktury energetycznej, w tym elektrowni jądrowej, w województwie pomorskim”.

Źródło: GDDKiA (oprac. edit - Orzech, Investmap.pl)


![Kiedy otwarcie trasy tramwajowej do Mistrzejowic? Miasto nalicza 50 tys. zł kary dziennie za opóźnienie budowy [FILMY]](https://investmap.pl/_i/gallery/193/65/669633_100x70.jpg)
![Inwestycja za ok. 1,2 mld złotych: Terminal T5 Offshore Installation w Baltic Hub w Gdańsku gotowy [FILMY]](https://investmap.pl/_i/gallery/73/73/687433_100x70.jpg)
![Archicom realizuje nowy wielki wielofunkcyjny projekt w Krakowie [WIZUALIZACJE]](https://investmap.pl/_i/gallery/217/89/702169_100x70.jpg)
![Za ponad miliard złotych powstaje odcinek drogi ekspresowej S11 Bobolice – Szczecinek w woj. zachodniopomorskim [FILMY]](https://investmap.pl/_i/image/52/52/87604_100x70.jpg)
![Inwestycja za 1,57 mld złotych. Trwa wielka modernizacja linii kolejowej nr 7 na odcinku Warszawa Wawer – Otwock [FILMY+ZDJĘCIA]](https://investmap.pl/_i/gallery/138/10/701834_100x70.jpg)
![Postępują prace na budowie toruńskiego odcinka drogi ekspresowej S10 (Toruń Zachód - Toruń Południe) [FILMY]](https://investmap.pl/_i/gallery/151/23/693143_100x70.jpg)
![W woj. lubuskim trwa budowa obwodnicy Krosna Odrzańskiego w ciągu DK29 [FILM]](https://investmap.pl/_i/image/51/51/87603_100x70.jpg)

![Powstaje odcinek drogi ekspresowej S19 Lubartów Północ – Lublin [FILM]](https://investmap.pl/_i/image/47/47/87599_100x70.jpg)
![We Wrocławiu powstanie Rowerowy Park Mamuta - wyczynowe tory treningowe [WIZUALIZACJE]](https://investmap.pl/_i/gallery/12/12/702220_100x70.jpg)
![[Wrocław] Jest wykonawca na kolejny odcinek Wschodniej Obwodnicy Wrocławia](https://investmap.pl/_i/image/233/105/8681_100x70.jpg)



![[Dolny Śląsk] Bolków wreszcie będzie miał obwodnicę. Umowa podpisana](https://investmap.pl/_i/image/156/28/28060_100x70.jpg)


![[kujawsko-pomorskie] Trasa Średnicowa w Grudziądzu zmieni się w drogę krajową](https://investmap.pl/_i/image/75/75/4427_100x70.jpg)
