"DominikD" napisał: Witam. Mam pytanie do Archicomu.
Czy prace związane z ELEWACJĄ budynku P przebiegają zgodnie z harmonogramem bez opóźnień? Czy prace trwają nieprzerwanie? Czy może problemy podwykonawcy coś zmieniły w oryginalnym harmonogramie?
Pytam, gdyż zgodnie z HARMONOGRAMEM FINANSOWO-RZECZOWYM będącym załącznikiem nr 9 do Umowy Deweloperskiej prace nad elewacją powinny przebiegać od czerwca do października 2013. Ze zdjęć widać iż około połowa budynku nie posiada jeszcze elewacji i zastanawia mnie czy może coś się w harmonogramach pozmieniało i ten z mojej umowy jest już nieaktualny?
Proszę o odpowiedź bo nie wiem jak mam się ustosunkować do wypłaty kolejnej transzy, której warunkiem jest stan postępu prac na budowie odpowiadający harmonogramowi z umowy.
Pozdrawiam i dziękuję za odpowiedź.
DominikD,
Możemy potwierdzić termin końcowy. Sytuacja Wrobisu nie zmieniła harmonogramu budowy. Pewne drobne rozbieżności w harmonogramach mogą wynikać z różnych terminów kupna mieszkania. Jeśli otrzymał Pan jeden z pierwszych harmonogramów taka sytuacja mogła się zdarzyć, jednak nie ma ona wpływu na finalny termin realizacji.
Z informacji, które posiadamy od nabywcy działki, planowane jest tak powtórzenie projektu osiedla Preludium znajdującej się w sąsiedztwie. Dobrą wiadomością jest, że sąsiad planuje swoją drogę w tym samym miejscu co my (dla naszego osiedla to strona wschodnia). Jesteśmy na zaawansowanym etapie rozmów w sprawie drogi na granicy. Mają na uwadze Państwa zaangażowanie w temat obiecujemy poinformować o wypracowanych rozwiązaniach.
I nastała cisza... Czy Archicom może udzelić odpowiedzi na moje pytanie, za którą będę bardzo wdzięczny.
Oczwiście sprawa drogi (jedno-/dwukierunkowa, kto z niej będzie korzystał), oraz pomysłu na funkcjononowanie wschodniej strony osiedla jest bardzo ciekawa.
Raczej w umowie ma Pan napisane o ewentualnych miesiącach rozpoczęcia prac na elewacją aniżeli sztywne "od..do".
Mnie natomiast nadal martwi jak będzie ostatecznie przebiegała wschodnia granica osiedla. Kwestia już tutaj poruszana, ale nadal nie ma pełnej informacji. Według umowy droga jak i chodnik są w granicach osiedla, a przedstawiona tutaj wizja mówi wyraźnie, że jednak tak nie jest.
Na poprzedniej stronie wspomniane jest, iż Archicom prowadzi rozmowy z nabywca terenu obok. Czyli wiadomo już kto wygrał przetarg na zagospodarowanie tego miejsca. Myślę, że można podzielić się taką informacją z przyszłymi lokatorami budynku P? :)

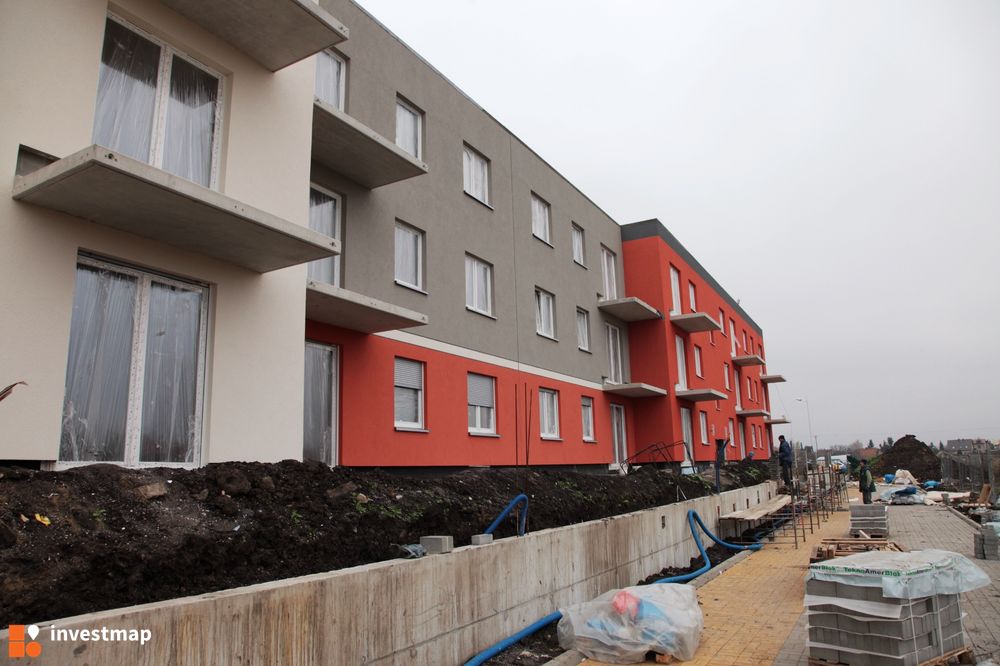

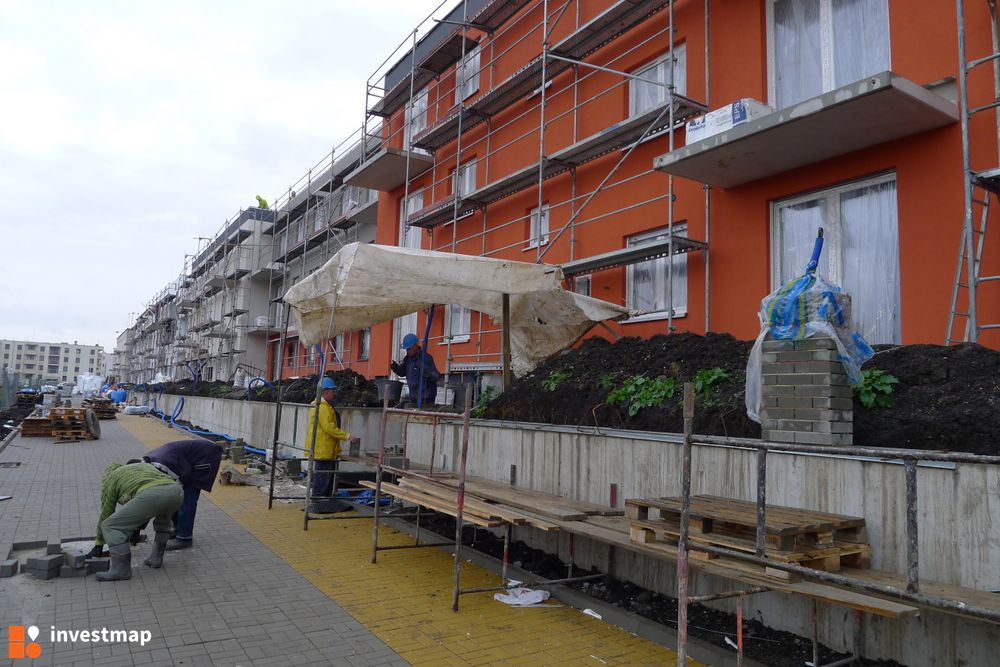

Czy prace związane z ELEWACJĄ budynku P przebiegają zgodnie z harmonogramem bez opóźnień? Czy prace trwają nieprzerwanie? Czy może problemy podwykonawcy coś zmieniły w oryginalnym harmonogramie?
Pytam, gdyż zgodnie z HARMONOGRAMEM FINANSOWO-RZECZOWYM będącym załącznikiem nr 9 do Umowy Deweloperskiej prace nad elewacją powinny przebiegać od czerwca do października 2013. Ze zdjęć widać iż około połowa budynku nie posiada jeszcze elewacji i zastanawia mnie czy może coś się w harmonogramach pozmieniało i ten z mojej umowy jest już nieaktualny?
Proszę o odpowiedź bo nie wiem jak mam się ustosunkować do wypłaty kolejnej transzy, której warunkiem jest stan postępu prac na budowie odpowiadający harmonogramowi z umowy.
"donio" napisał: pawel71, jesteś pracownikiem Archicomu. Prawda czy fałsz?

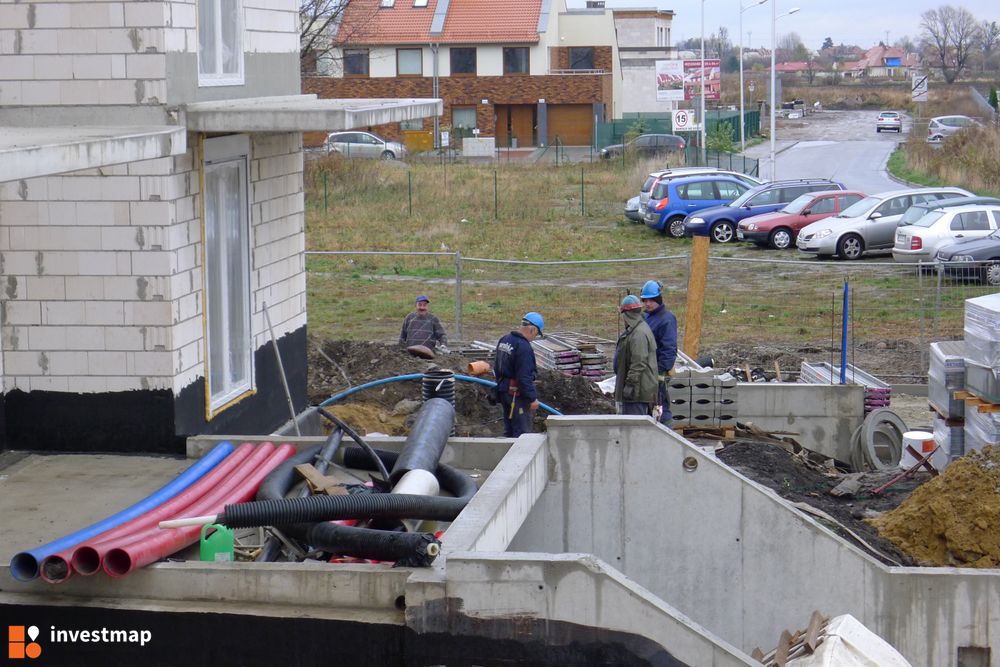

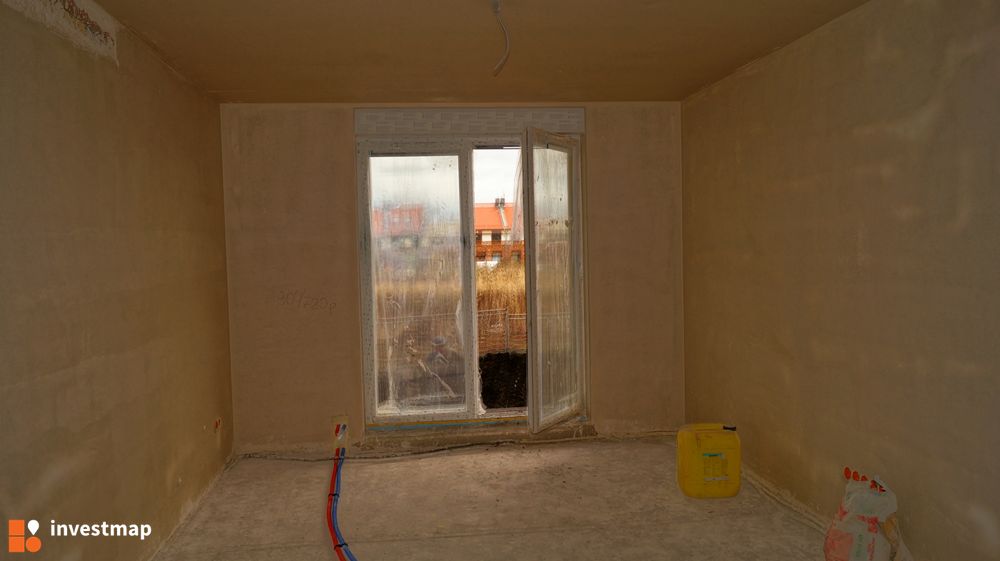

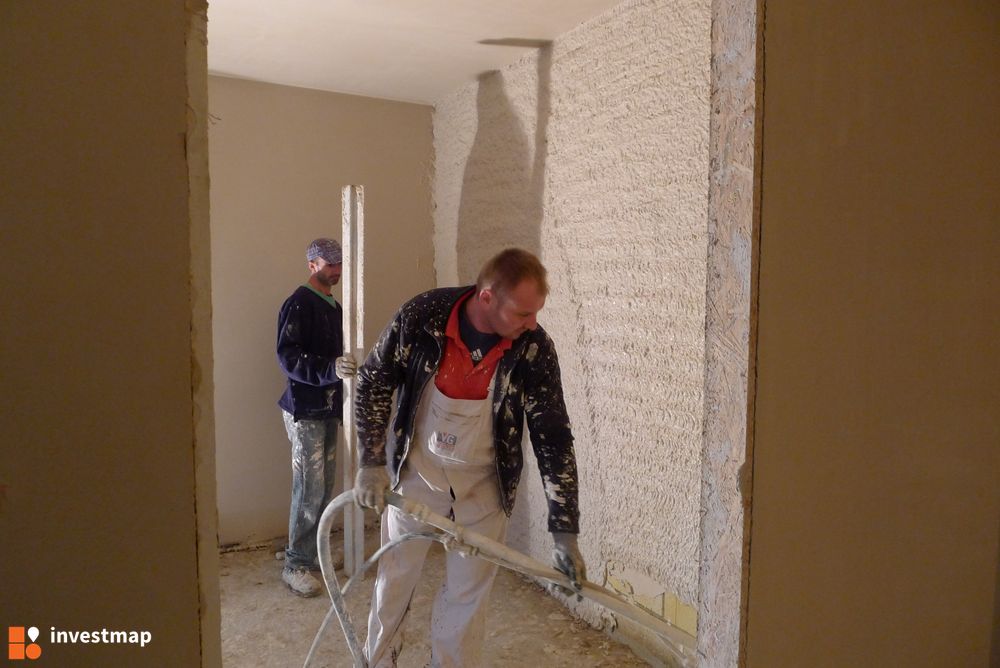

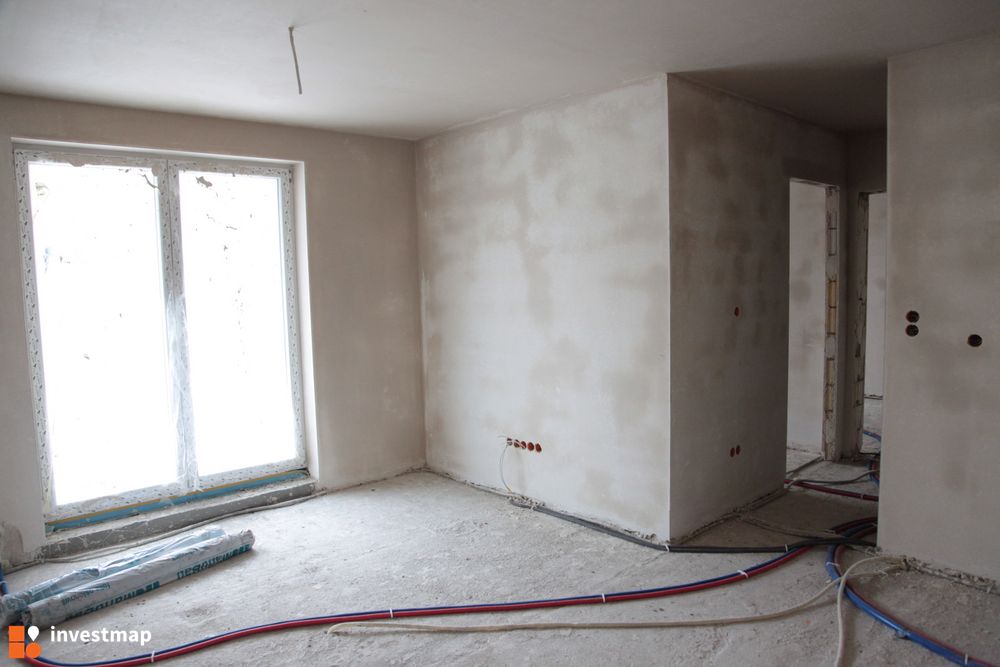

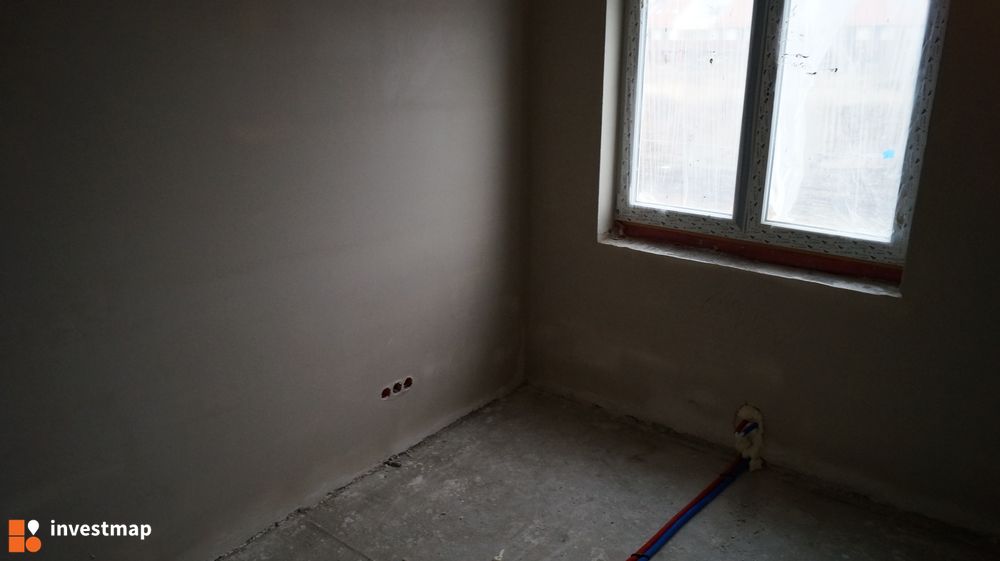

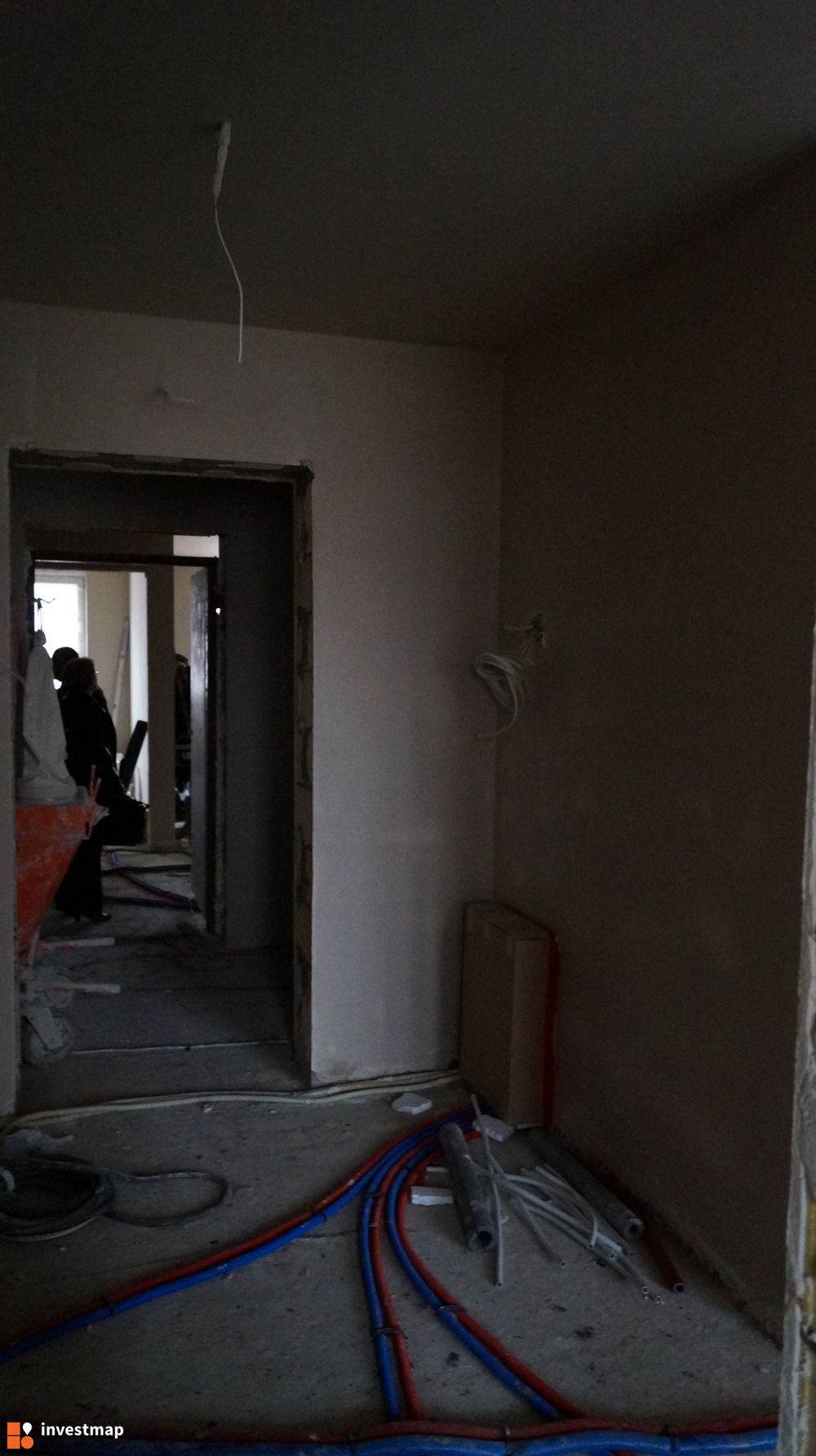

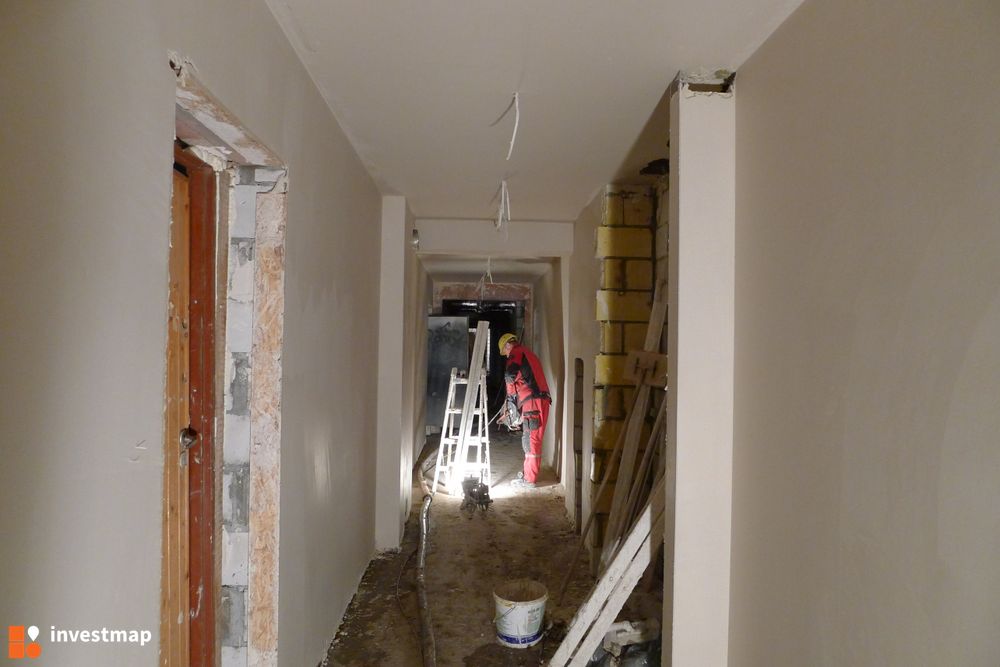

fałsz :) po prostu żyję tym, jak buduje się moje mieszkanie i postanowiłem wykorzystać już jedną z wizyt na budowie... ogólnie jest fajnie wykańczane ale sami robotnicy przyznali, że nie jest to z najlepszych materiałów wykonanie... (co nie znaczy, że z najgorszych) Ale większych uwag lub niedociągnięć nie zauważyłem. Mam nadzieję, że mieszkania przed wyznaczonym terminem będą już oddawane bo jak widzę postęp prac to wydaje mi się, że jest na to szansa... A firmę Archicom, bardzo proszę aby dodała też zdjęcia z wewnątrz budynku bo jak widziałem to parking podziemny chyba jest już skończony ale niestety nie mogłem tam wejść. Pozdrawiam
W ostatnich dniach ukazała się informacja o problemach finansowych firmy Wrobis. Jako, że Archicom jest klientem tego wykonawcy, pojawiają się pytania, jaki to będzie miało wpływ na przebieg naszych inwestycji. Uprzejmie informujemy, że firma Wrobis w chwili obecnej bierze udział w realizacji trzech spośród wielu naszych inwestycji. Inwestycje te sa w większości sprzedane i zrealizowane. Jest to właśnie zakończona z sukcesem realizacja jednego z kolejnych apartamentowców Ogrodów Hallera ( zbudowanych kilka miesięcy przed planowanym terminem), będący na ukończeniu budynek przy ul. Wagnera oraz trzy budynki przy ul. Marca Polo. Zakończenie żadnej z tych inwestycji nie jest zagrożone. Mieszkańcy Ogrodów Hallera już są zapraszani na wcześniejsze odbiory apartamentów, które uzyskały już pozwolenie na użytkowanie. Do odbioru przygotowywany jest pierwszy z budynków przy ul Marca Polo. Pozostałe budynki przygotowywane są do odbioru zgodnie z terminami przewidzianym w umowach z klientami. Przy tej okazji warto zauważyć, że Archicom, jako jeden z nielicznych deweloperów posiada swoje własne struktury Generalnego Wykonawcy, co w znaczny sposób uniezależnia dewelopera od problemów pojedynczych wykonawców. Mając świadomość coraz trudniejszej sytuacji jednego z naszych wykonawców przygotowaliśmy nasze inwestycje do takiej sytuacji. Prace, które miał wykonać Wrobis zleciliśmy już innym firmom albo realizuje je Wrobis pod naszym ścisłym nadzorem. Rozliczenia z poszczególnymi wykonawcami odbywają się pod naszą kontrolą. Nie jest to pierwszy przypadek w historii naszej działalności, gdzie jeden z kooperantów traci zdolność do pełnego zrealizowania kontraktu. Natomiast dzięki temu, że gwarantem terminów i jakości są zawsze firmy z Grupy Archicom, nasi klienci mogą być spokojni. W niektórych przypadkach może to oznaczać, że rezerwy terminowe zostaną wykorzystane i nie dojdzie do wcześniejszego przekazywania mieszkań, co jest częsta praktyką w naszej firmie. Jednak na chwilę obecną, wszystkie inwestycje prowadzone są tak aby w pełni wywiązać się z zawartych umów z klientami.
Chcielibyśmy powrócić do poruszanej w dyskusji kwestii drogi przy budynku P. Udało nam się poznać naszego przyszłego sąsiada, który obecnie jest na etapie projektowania swojego osiedla. Podczas spotkania poruszyliśmy interesującą Państwa kwestię wspólnego gospodarowania drogą lub jej ewentualnego podziału. Postaramy się uzgodnić wspólne rozwiązanie o którym Państwa poinformujemy.
Wrobis jest wykonawcą budynku P. Bardzo proszę firmę Archicom o odniesienie się do poniższego artykułu... dziękuję
"Wrocławskie Przedsiębiorstwo Budownictwa Przemysłowego Nr 2 Wrobis, spółka zależna Mostostalu Warszawa, złożyło wniosek o upadłość z możliwością zawarcia układu z wierzycielami"
Cały tekst: http://wroclaw.gazeta.pl/wroclaw/1,3577 ... z2jhVCYKrY
Mam jeszcze jedno pytanie. Czy Archicom dysponuje mapka ukazującą całe osiedle Cztery Pory Roku z oznaczonymi budynkami (A1, A2, B1, B2, C1, C2 itd)? Coś w rodzaju tego zrzutu co mamy na str. 11 pokazującego budynek P, tylko ze dla całego osiedla.
"pawel71" napisał: [quote="Ciekawski":1z6hmftq]Po raz enty.
Czy droga widoczna na ujęciach będzie droga jednokierunkową?
z tego co wiem to ma być to droga jednokierunkowa - wjazd będzie parkingiem podziemnym a wyjazd właśnie tą drogą z kostki brukowej pod bramami...[/quote:1z6hmftq]
Nie jest mozliwy wjazd na parking przejezdzajac przez garaz podziemny budynku P, gdyz w tym budynku nie ma przejazdu na wylot - tam sa dwa osobne garaze z dwoma osobnymi wjazdami z kazdej strony bloku. Mniej wiecej w polowie budynku P jest sciana dzialowa miedzy garazami. Pozatym do garazu beda mialy dostep (wjazd) osoby do tego upowaznione - te co wykupily ew. wynajely miejsca i otrzymaly piloty - przynajmniej mam taka gleboka nadzieje, bo w przeciwnym razie idea tego miejsca byla by chybiona.
Mam jeszcze jedno pytanie. Czy Archicom dysponuje mapka ukazującą całe osiedle Cztery Pory Roku z oznaczonymi budynkami (A1, A2, B1, B2, C1, C2 itd)? Coś w rodzaju tego zrzutu co mamy na str. 11 pokazującego budynek P, tylko ze dla całego osiedla.
