Garść newsów z terenu budowy:

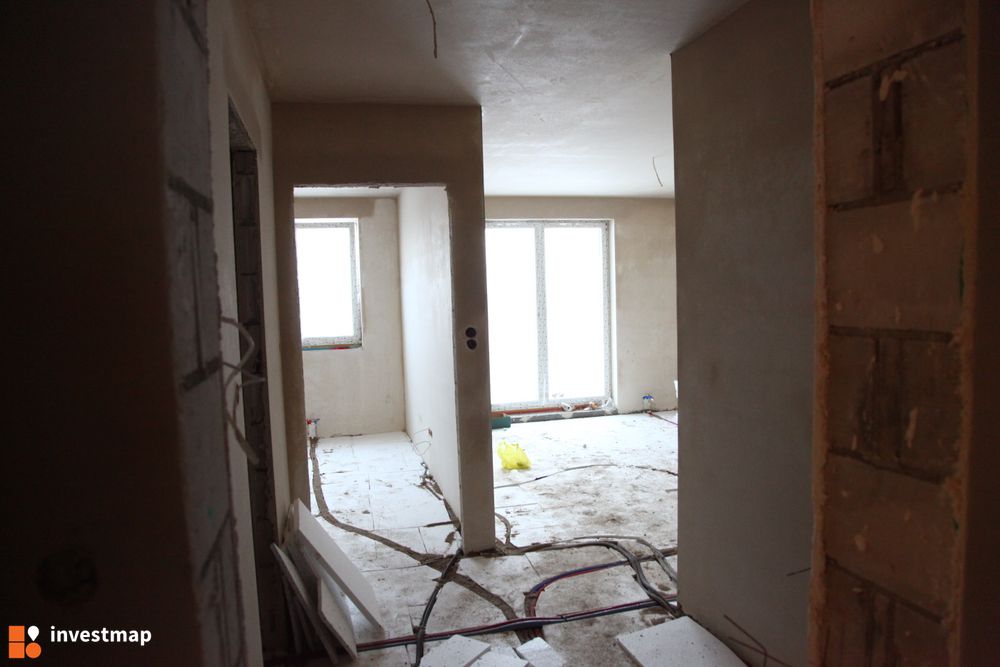

Elewacje budynku P w tynku barwionym są na ukończeniu, na podobnym etapie zaawansowania jest tynkowanie mieszkań. Na finiszu są też prace nad podłożem (podkłady cementowe), w garażu, a na korytarzach klatek 1 i 2 układana jest posadzka z płytek ceramicznych. Budynek jest już ogrzewany, trwa montaż kolejnych grzejników. Wszystkie instalacje wewnątrz są już wykonane, poza osprzętem elektrycznym, który zostanie zamontowany po pomalowaniu ścian, by nie uległ zabrudzeniu.Tereny zielone przy mieszkaniach będą w najbliższym czasie wyskarpowane, natomiast nasadzenia zostaną wykonane wiosną (III-IV), przy odpowiednich warunkach atmosferycznych. Wcześniej przy budynku pojawią się jeszcze elementy małej architektury.
Potwierdzamy raz jeszcze, że postęp prac gwarantuje obiór kluczy w terminach, które macie Państwo w umowach.

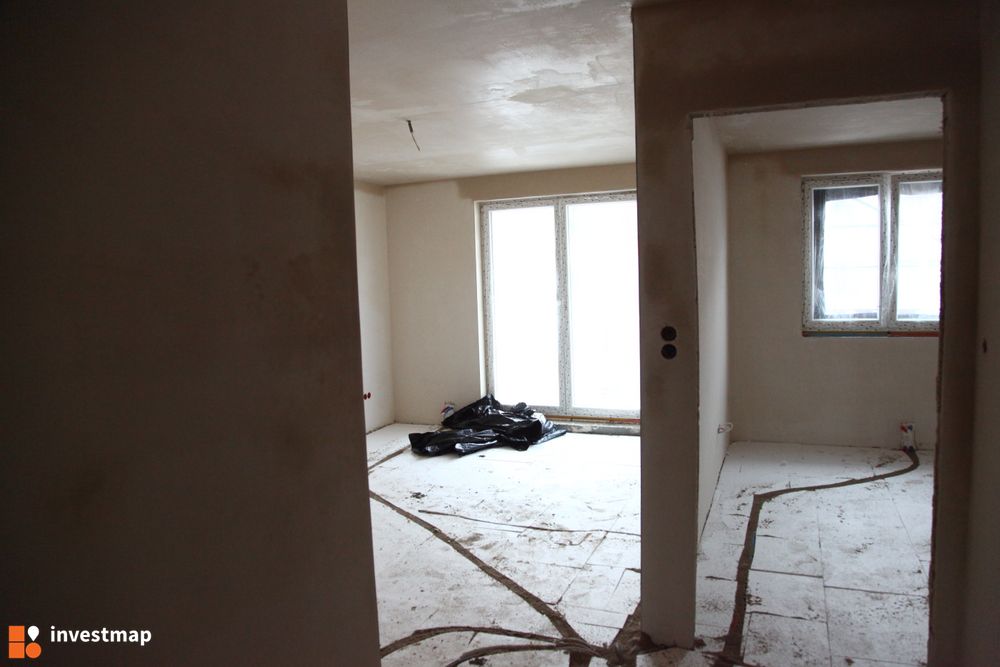

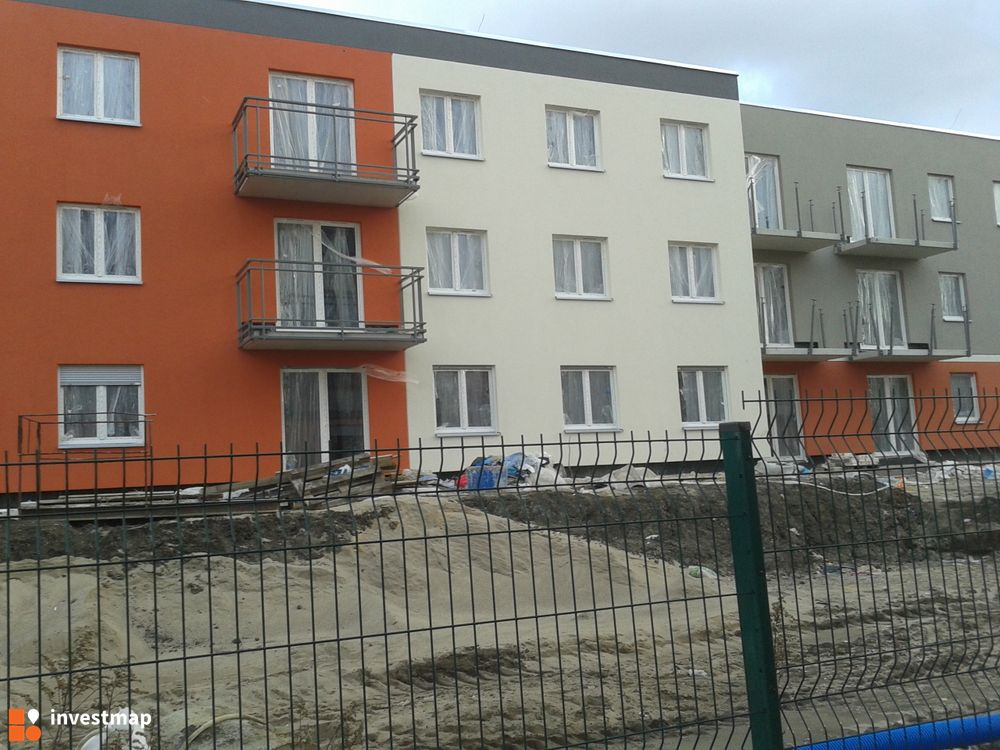

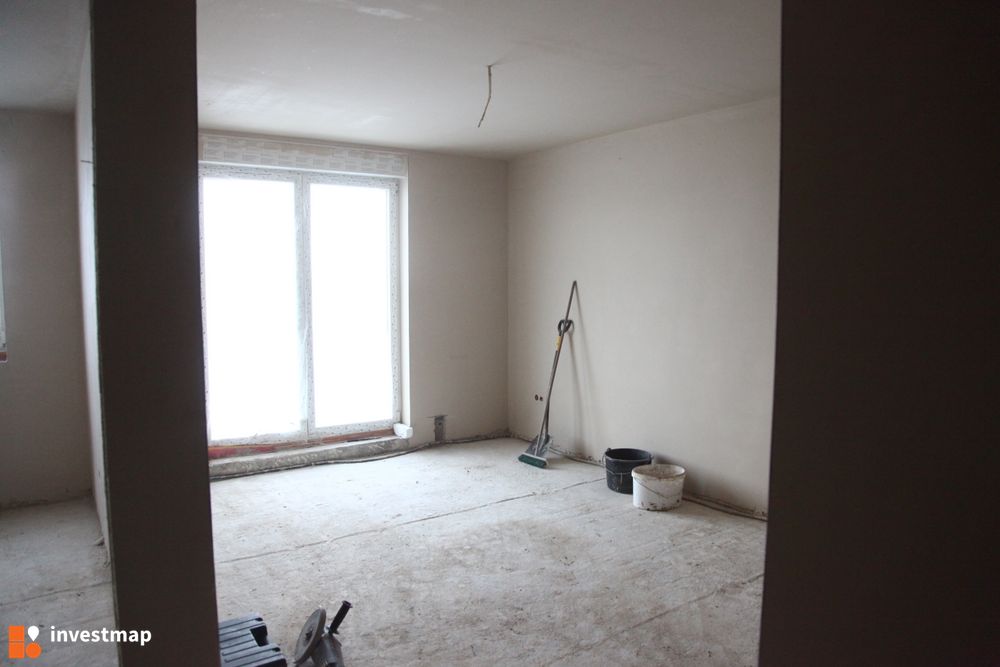

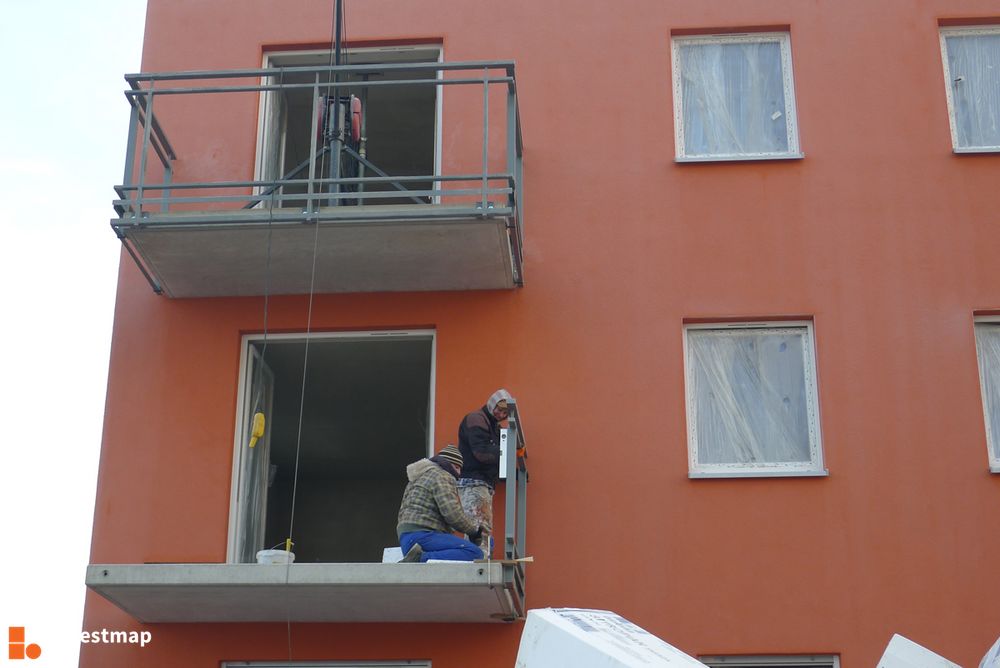

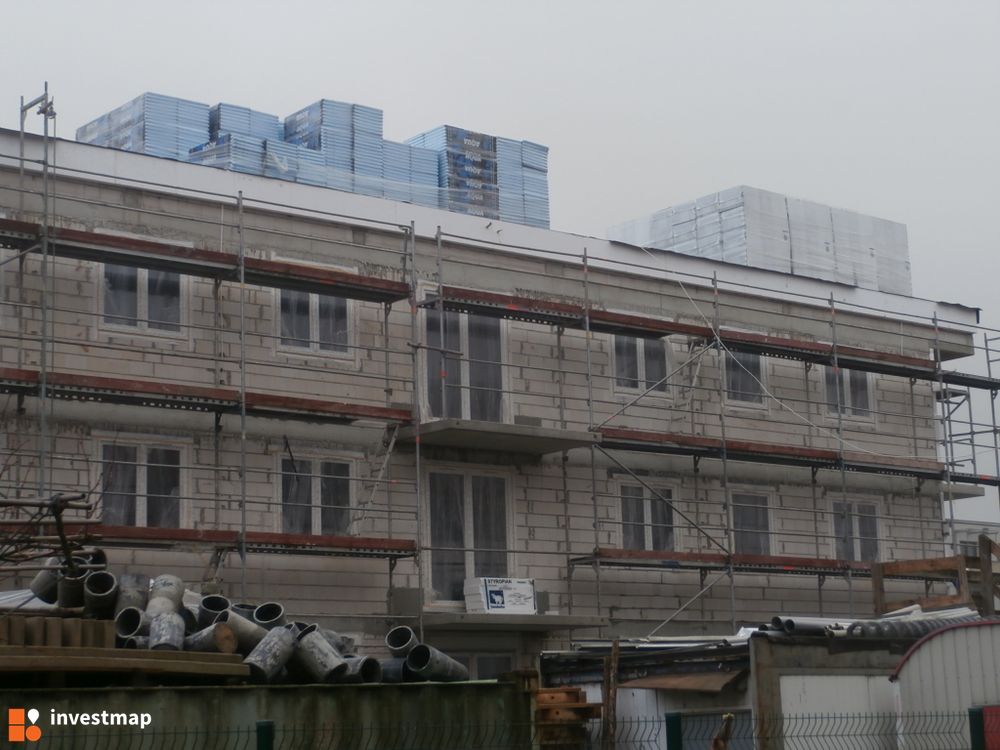

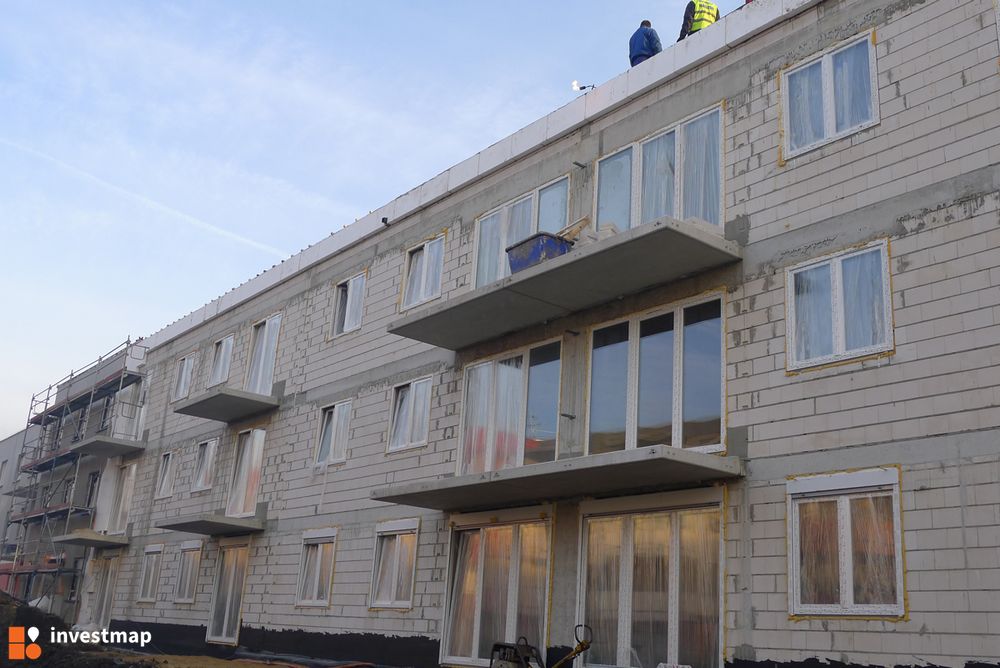

I jeszcze rzut oka obiektywu:
Zaloguj aby dodać komentarz
marcinwroc dziękuję za informację.
Zaloguj aby dodać komentarz
"agnes78" napisał:
Podbijam pytania paweł71. Poza tym mam pytanie odnośnie ogródka, czy na całym ogródku będzie tylko trawa czy będą jakieś płyty przy wyjściu z balkonu? Poza tym do tej pory nie było wyjaśnione czy ogródki będą ogrodzone tylko żywopłotem czy każdy będzie miał jednakowy "płot"?
W opisie wykończenia, w części dotyczącej ogródka mam informację, że będzie ogrodzenie systemowe słupkowo-siatkowe. Zatem ogródki (przynajmniej te od strony zachodniej) będą całe ogrodzone. Dodatkowo będzie taras z płyt betonowych i trawnik.
Zaloguj aby dodać komentarz
być może, ale bardziej świątecznie byłoby sprezentować wcześniejszy odbiór :P oczywiście tylko niepoprawny optymizm, ale nie zmienia faktu ze gdy pogoda dopisuje to trzeba podkręcić obroty pracy :)
Zaloguj aby dodać komentarz
chyba wszystkim juz sie udziela atmosfera swiateczna ;)
Zaloguj aby dodać komentarz
oprócz tych pytań co do ogródków,wczoraj byłem na osiedlu i wydaję się że tempo prac zwolniło, proszę Archicom o odniesienie się do postępu ogólnego, skoro są pogody sprzyjające jak na tą porę roku zatem powinna prac wrzeć a tu wszyscy wydaje się czekają na porządne mrozy i śniegi a elewacja wciąż nie dokończona. I jak postęp tynków wewnętrznych ponieważ widać na wysokości 2 klatki od południowej części na parterze jeszcze mury surowe??
Zaloguj aby dodać komentarz
Podbijam pytania paweł71. Poza tym mam pytanie odnośnie ogródka, czy na całym ogródku będzie tylko trawa czy będą jakieś płyty przy wyjściu z balkonu? Poza tym do tej pory nie było wyjaśnione czy ogródki będą ogrodzone tylko żywopłotem czy każdy będzie miał jednakowy "płot"?
Zaloguj aby dodać komentarz
pięknie! czy jest szansa na kilka fotek z wewnątrz? mieszkania widać już wyżej a można wgląd na klatkę schodową?
Proszę o informację kiedy rozpocznie się etap wykańczania ogródków? czas oddania mieszkań = kwiecień 2014 czy wtedy dopiero zostanie położona trawa w ogródkach?
Proszę o krótką informację jak na dzień dzisiejszy wyglądają prace? co się dzieje wewnątrz budynku?
Dziękuję i Pozdrawiam.
Zaloguj aby dodać komentarz
Zaloguj aby dodać komentarz
Mamy dla Was filmik z inwestycji nakręcony wczoraj:
Zaloguj aby dodać komentarz
E tam, można z parasolem ;)
Zaloguj aby dodać komentarz
fajne przestrzenie. dziś taka pogoda, że chyba tylko wewnątrz można pracować?
Zaloguj aby dodać komentarz
Zaloguj aby dodać komentarz
Zaloguj aby dodać komentarz
Jeszcze tylko meble i heja! ;)
Zaloguj aby dodać komentarz
Zaloguj aby dodać komentarz
Rafał zobacz sobie tu zdjęcia z budowy: http://www.archicom.pl/inwestycje-miesz ... ery-slider źle to nie wygląda :)
Zaloguj aby dodać komentarz
"Archicom" napisał:
(...)
Spodziewamy się , że elewacja na koniec listopada powinna być wykonana w 90% ( oczywiście przy korzystnych warunkach atmosferycznych )
Czy udało się zrealizować deklarację związaną z 90 % wykonaniem elewacji do końca listopada ?
Zaloguj aby dodać komentarz
Zgadza się,
zapraszamy również do śledzenia galerii zdjęć z budowy na naszej stronie:
http://www.archicom.pl/inwestycje-miesz ... budowy/297
Zaloguj aby dodać komentarz
Widzę na stronie osiedla już lepsze zdjęcia :) ten widok już bardziej napawa optymizmem :)
Pozdrawiam
Zaloguj aby dodać komentarz
PrzemekR,
w przyszłym tygodniu postaramy się umieścić zdjęcia, które uchwycą więcej detali.
Pozdrawiamy.
Zaloguj aby dodać komentarz
A może tak dokładniej ?!
Można prosić Archicom dokładniejsze zdjęcia elewacji, a nie fragmenty gdzie już jest zrobione ! Jak całościowo wygląda elewacja? Jaki jest procent ukończonego etapu ??
Z góry dziękuję.
Pozdrawiam
Zaloguj aby dodać komentarz
Zaloguj aby dodać komentarz
Rzeczywiście zalecane są dodatnie temperatury przy kładzeniu tynków. Zalecenia dotyczą jednak podłoża, na którym są wykonywane prace, czyli w tym przypadku ściany. Po pierwsze, ściana sama z siebie nie wychładza się tak szybko, jak temperatura powietrza, po drugie dodatkowo ogrzewamy budynek wewnątrz, wiec temperatura ściany jeszcze długo nie spadnie poniżej dopuszczalnej normy. Prace trwają nadal.
Odpowiedź dotyczącą terminów zamieściliśmy parę postów wyżej.
Zaloguj aby dodać komentarz
"Rafal881" napisał:
Wschodnia ściana elewacji jest w całości skończona ?
W sobotę po południu tynk na wschodniej ścianie był położony do końca budynku.
Zaloguj aby dodać komentarz
Wschodnia ściana elewacji jest w całości skończona ?
Zaloguj aby dodać komentarz
Z tego co mi wiadomo to tynki kładzie się przy temp. co najmniej +5°C. W przyszłym tygodniu słupki pokażą do 0 w dzień i -2 w nocy.
A tutaj 70% zachodniej ściany nie ruszone. Zatem?
Zaloguj aby dodać komentarz
Proszę firmę Archicom o odpowiedź na poniższe pytania:
1. Czy są opóźnienia w budowie? Będąc ostatnio na miejscu prac, stwierdziłem, że od prawie miesiąca nie wiele się powiększyła elewacja budynku P. Na chwilę obecną jest wykończone ok.3/4 budynku natomiast w harmonogramie prac napisane jest, że potrwają do końca listopada... Czy na budowie pracuje mniej ludzi od momentu ogłoszenia upadłości przez firmę Wrobis?
2. Odbiory odbędą się wtedy gdy cały budynek zostanie wykończony? Pierwsza i druga brama jest praktycznie na ukończeniu, gdzie pozostałe praktycznie nie rozpoczęte...
Dziękuję i Pozdrawiam.
