W tym roku Generalna Dyrekcja Dróg Krajowych i Autostrad (GDDKiA) rozpoczęła realizację kolejnych odcinków S10 oraz S11. Trwa budowa trzech obwodnic: Gostynia, Koźmina Wielkopolskiego oraz Żodynia. Dla kolejnych dwóch odcinków S11 oraz rozbudowy DK25, Dyrekcja szuka wykonawców.
RAPORT przygotowany przez Generalną Dyrekcję Dróg Krajowych i Autostrad:
S10 Wałcz (Witankowo) – Piła Północ
3 lipca br. podpisaliśmy umowę na zaprojektowanie i budowę drogi ekspresowej S10 od końca obwodnicy Wałcza (Witankowo) do węzła Piła Północ. Inwestycję o długości 13 km realizuje firma Budimex. Wartość umowy to ponad 721 mln zł. Obecnie trwają prace projektowe.
Budowa w terenie powinna rozpocząć się pod koniec 2025 r. Przy sprawnym przebiegu całego procesu administracyjno-budowlanego kierowcy z nowej trasy skorzystają w II kwartale 2028 r.
S11 Oborniki – Poznań wraz z obwodnicą Obornik
3 lipca br. podpisaliśmy także umowę na zaprojektowanie i budowę drogi ekspresowej S11 Oborniki – Poznań wraz z obwodnicą Obornik. Inwestycję o długości ponad 22 km realizuje konsorcjum firm Kobylarnia i Mirbud. Wartość umowy to ponad 853 mln zł. Obecnie trwają prace projektowe.
Budowa w terenie powinna rozpocząć się pod koniec 2025 r. Przy sprawnym przebiegu całego procesu administracyjno-budowlanego kierowcy z nowej trasy skorzystają w III kwartale 2028 r.
Dobudowa drugiej jezdni dla obwodnicy Kępna
17 kwietnia br. podpisaliśmy umowę za zaprojektowanie i dobudowę około 4-kilometrowej drugiej jezdni obwodnicy Kępna w ciągu S11. Inwestycję za ponad 69 mln zł realizuje konsorcjum Mirbud i Kobylarnia. Termin wykonania zadania to 33 miesiące od podpisania umowy, z wyłączeniem przerw zimowych (16 grudnia – 15 marca) w okresie prac budowlanych. Zakończenie robót planowane jest w drugiej połowie 2027 r. Obecnie trwają prace projektowe.
Program budowy 100 obwodnic w Wielkopolsce:
Na etapie realizacji w ramach Programu budowy 100 obwodnic są trzy obwodnice: Gostynia, Koźmina Wielkopolskiego oraz Żodynia. Dla obwodnicy Kamionnej ogłosiliśmy postępowanie przetargowe, natomiast dla obwodnic Krotoszyna, Zdun i Cieszkowa oraz Kalisza trwają prace przygotowawcze.

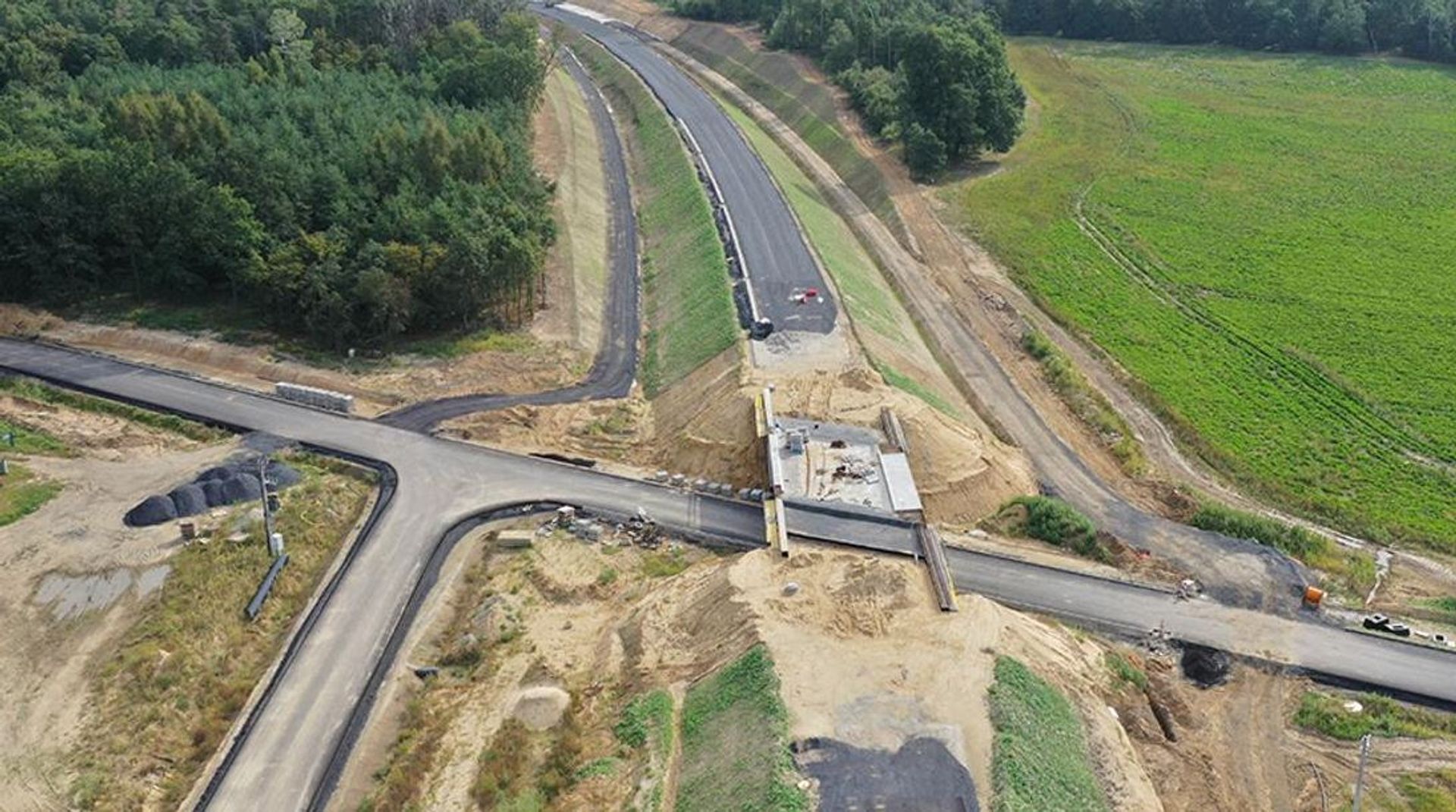

Obwodnica Gostynia
30 czerwca 2021 r. podpisaliśmy umowę na zaprojektowanie i budowę 17-kilometrowej obwodnicy Gostynia w ciągu DK12. Inwestycję za ok. 247 mln zł realizuje wyłonione w przetargu konsorcjum firm Mirbud i Kobylarnia. Planowany termin udostępnienia trasy do ruchu to IV kwartał 2025 r.
Zaawansowanie prac wynosi 48 proc. Roboty drogowe realizowane są w pełnym zakresie. Trwa budowa obiektów mostowych, przebudowa kolizji branżowych oraz budowa infrastruktury związanej z funkcjonowaniem drogi.
Realizacja obwodnicy Gostynia jest jednym z elementów projektu dofinansowanego z Krajowego Planu Odbudowy o wartości 2 mld zł.
Obwodnica Żodynia
22 kwietnia 2021 r. podpisaliśmy umowę na zaprojektowanie i budowę obwodnicy Żodynia w ciągu DK32. Obwodnica o długości 3,3 km realizowana jest w systemie Projektuj i buduj. Umowa opiewa na kwotę blisko 32,7 mln zł. Zaawansowanie prac wynosi 71 proc.
Wykonawca układa ostatnie, górne warstwy konstrukcji nawierzchni i humusuje skarpy rowów drogowych. Postępują też przebudowy sieci uzbrojenia terenu oraz budowa infrastruktury związanej z funkcjonowaniem drogi. Udostępnienie obwodnicy Żodynia planowane jest na II kwartał 2025 r.
Obwodnica Koźmina Wielkopolskiego
Na początku czerwca br., po uzyskaniu decyzji o zezwoleniu na realizację inwestycji drogowej, przekazaliśmy wykonawcy plac budowy. Trwają roboty budowlane. Aktualne zaawansowanie prac wynosi 23 proc.
Obwodnicę w ciągu DK15 o długości 5,8 km zrealizuje konsorcjum Polimex Infrastruktura i Polimex Mostostal. Wartość prac to ponad 76 mln zł. Termin ich wykonania to 33 miesiące od podpisania umowy. Zakończenie robót planowane jest w IV kwartale 2025 r.
Obwodnica Kamionnej
1 października br. do Dziennika Urzędowego Unii Europejskiej wysłaliśmy ogłoszenie o przetargu na zaprojektowanie i budowę obwodnicy Kamionnej w ciągu DK24 o długości 3,5 km. Termin składania ofert został wyznaczony na 12 listopada br.
Pozostałe inwestycje w przetargu:
31 lipca br. do publikacji w Dzienniku Urzędowym UE wysłaliśmy ogłoszenie o przetargu na zaprojektowanie i budowę ponad 6-kilometrowego odcinka DK25 Biskupice Ołoboczne – Ostrów Wielkopolski. Inwestycja realizowana będzie w latach 2025-2028 w ramach Rządowego Programu Budowy Dróg Krajowych do 2030 r. (z perspektywą do 2033 r.). Termin składania ofert mija 17 października br.
25 września br. do publikacji w Dzienniku Urzędowym UE wysłaliśmy ogłoszenia o przetargach na zaprojektowanie i budowę około 30 kilometrów drogi ekspresowej S11 Ostrów Wielkopolski – Kępno. Składają się na to dwa odcinki: Przygodzice – Ostrzeszów Północ (12 km) oraz Przygodzice – Ostrzeszów Południe (18 km), które zrealizujemy w latach 2025-2029 w ramach Rządowego Programu Budowy Dróg Krajowych do 2030 r. (z perspektywą do 2033 r.). Dla obu odcinków termin składania ofert został wyznaczony na 7 listopada br.
Źródło: GDDKiA
