Stan na 12.03.2010. W minionym okresie sprawozdawczym prowadzono następujące prace:
Roboty drogowe:
Wykonano odhumusowanie na zjeździe awaryjnym nr 1. Trwały prace przy nasypach w km 14+300-14+450 15+300-15+700, 20+100, 20+300-20+400, 22+150-22+300, 24+150-24+300, 27+550-27+900. Kontynuowano przebudowę ul. Szczecińskiej. Na Łączniku Długołęka wykonano wpusty uliczne w km 6+000-6+200. Kontynuowano prace przy kanalizacji deszczowej w kn 15+500 – 15+700.
Roboty mostowe:
■WA-17 – wykonano: betonowanie fundamentów i szalunki belek ślizgowych wytwórni segmentów nasuwanych ustroju nośnego, zasypkę przyczółka P1, kontynuowano roboty palowe na P5 , P6 i P7 nitka prawa
■WA-18 – przerwa z uwagi na warunki zimowe
■SO-18.1 – przerwa z uwagi na warunki zimowe
■WA-19 – wykonano: zasypkę przyczółka P1, kucie pali na P10 nitka lewa, zbrojenie ławy fundamentowej na P7 nitka prawa, betonowanie ławy fundamentowej na P9 nitka prawa, zbrojenie filarów na P6 nitka prawa, betonowanie filarów na P12 nitka lewa , na nitce prawej : szalunek i zbrojenie ustroju nośnego na przęśle P4 – P5, kontynuowano wykonanie: betonowania ustroju nośnego na przęśle P3 – P4 etap I , zbrojenia ustroju nośnego na przęśle P1 – P2 etap II , montażu zastrzałów na przęśle P2 –P3, na nitce lewej : rusztowania i szalunku ustroju nośnego na przęśle P1 – P2
■WA-20 – wykonano nasuwanie rusztu ustroju nośnego na przęsło P3 – P2 nitka lewa
■WA-22` – przerwa z uwagi na warunki zimowe
■WA-22A – wykonano: wykop na P3 , kucie pali i próbne obciążenie na P1, szalunki filarów na P16 i betonowanie filarów na P17 nitka lewa, betonowanie ustroju nośnego przęsła P35 – P34 nitka prawa, zbrojenie ustroju nośnego na przęśle P38 – P37 nitka lewa
■WA-23 – przerwa z uwagi na warunki zimowe
■WA-24 – przerwa z uwagi na warunki zimowe
■WA-24` - wykonano rusztowanie ustroju nośnego przęsło P2 – P3, kontynuowano wykonanie szalunków ustroju nośnego przęsło P1 – P2 nitka prawa
■WA-25.1 - przerwa z uwagi na warunki zimowe
■WA-25.2 – wykonano rusztowanie ustroju nośnego przęsło P2 - F3 nitka lewa , kontynuowano wykonanie szalunków ustroju nośnego przęsło P2 – F3 nitka prawa
■MA-26 – wykonano: rusztowanie ustroju nośnego przęsło F1 – P1 , szalunki ustroju nośnego przęsło F2 – F1 , betonowanie ustroju nośnego przęsło F3 – F2 nitka prawa
■WA-27 – przerwa z uwagi na warunki zimowe
■WA-28 – kontynuowano wykonanie zbrojenia ustroju nośnego przęsło P1 – P2 nitka lewa
■WN-1 – kontynuowano wykonanie zbrojenia ustroju nośnego przęsła P1 – P2 – P3 nitka lewa
■WD - A - przerwa z uwagi na warunki zimowe
■KZ- B – kontynuowano wykonanie zbrojenia ustroju nośnego przęsło P1 - P2 segment 3
■MD-C – przerwa z uwagi na warunki zimowe
■MD-D - przerwa z uwagi na warunki zimowe
Roboty sieciowe:
Kontynuacja przebudowy kolektora Ślęza

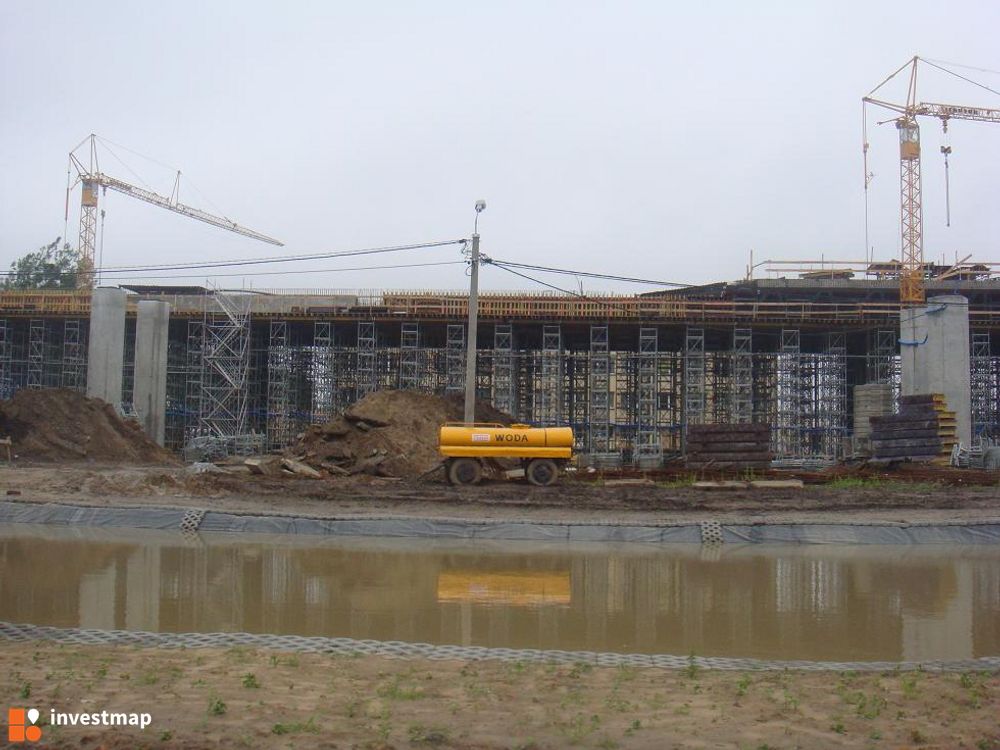

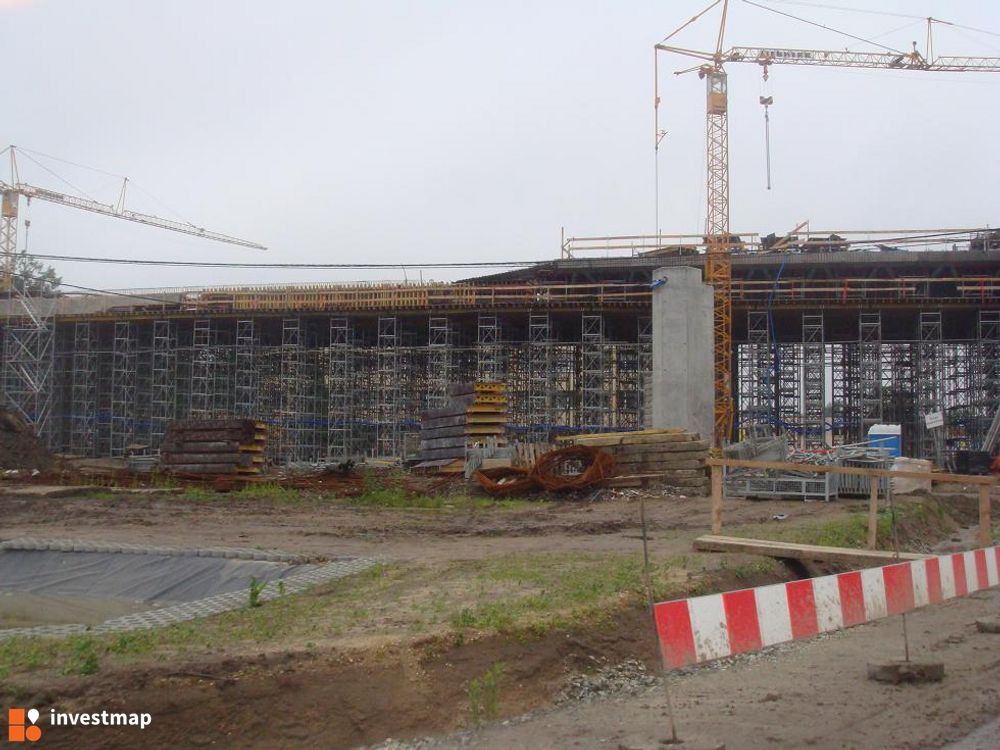

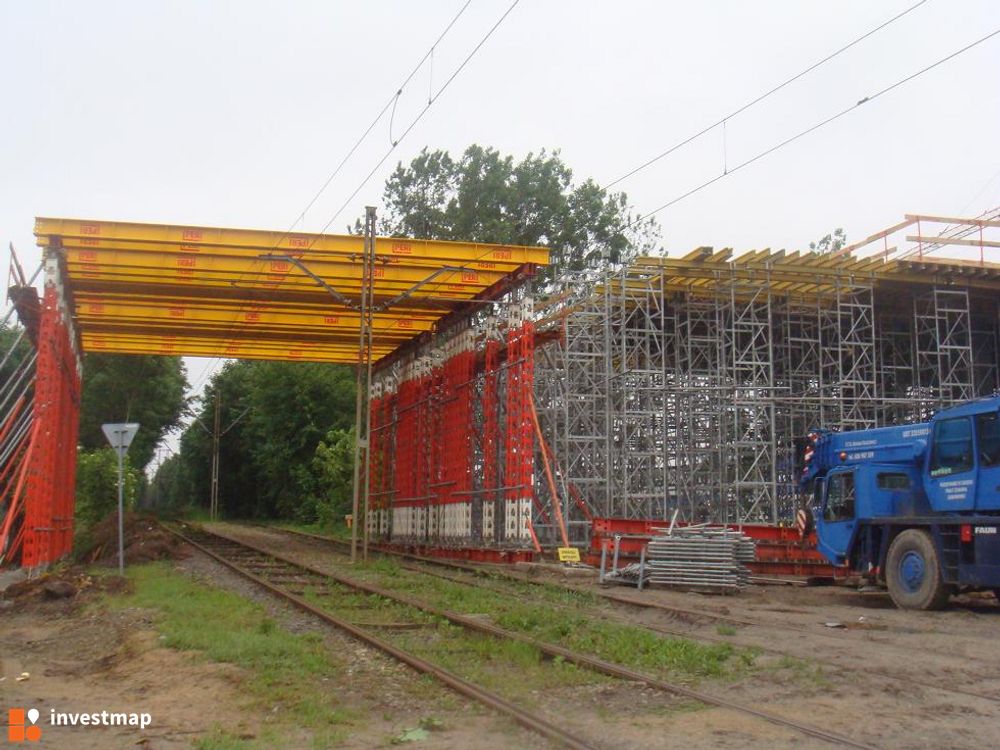

[u:1cp4qwwj] Obiekt WA 17 - Wytwórnia segmentów nasuwanych ustroju nośnego N-S[/u:1cp4qwwj]

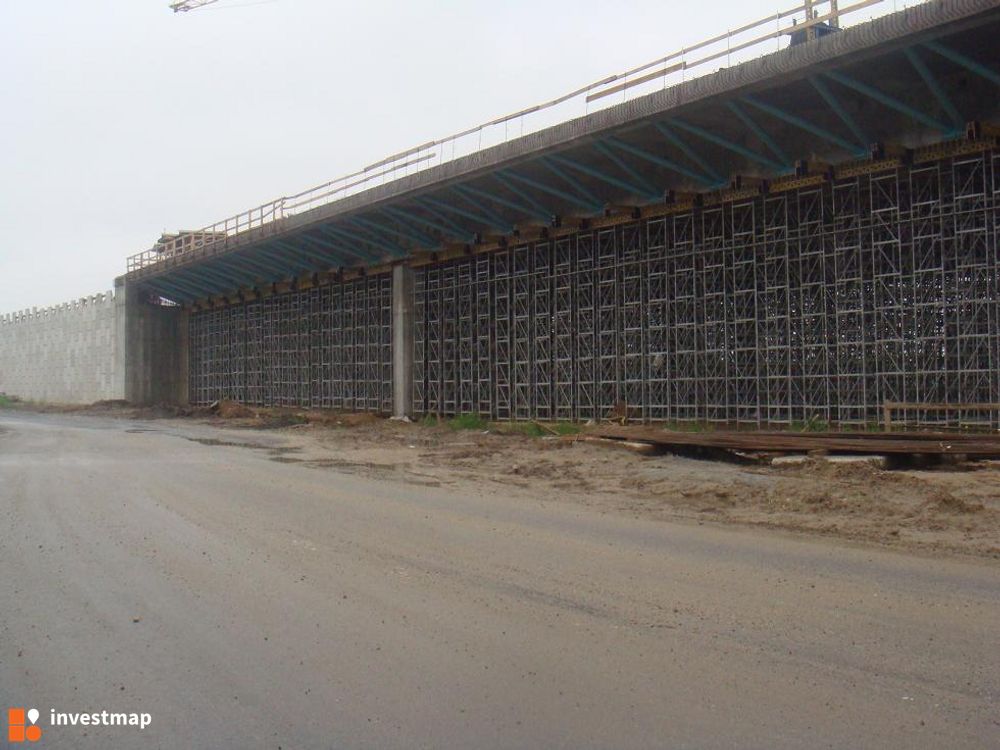

[u:1cp4qwwj]Obiekt WA 17 - Szalunki belek ślizgowych wytwórni nitka lewa N-S[/u:1cp4qwwj]

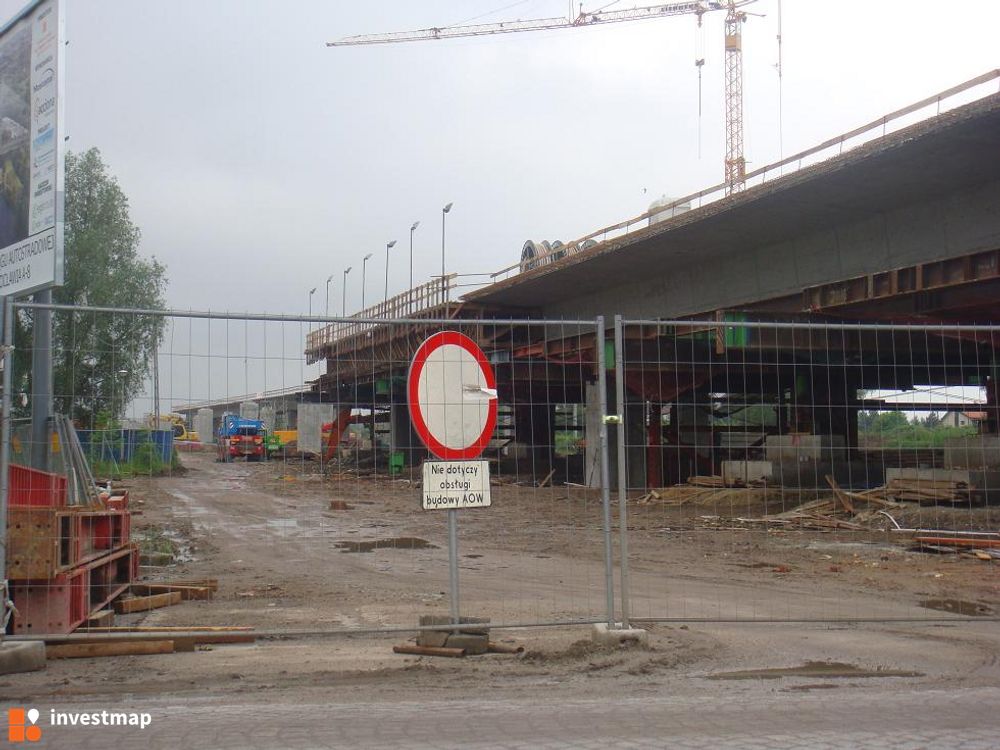

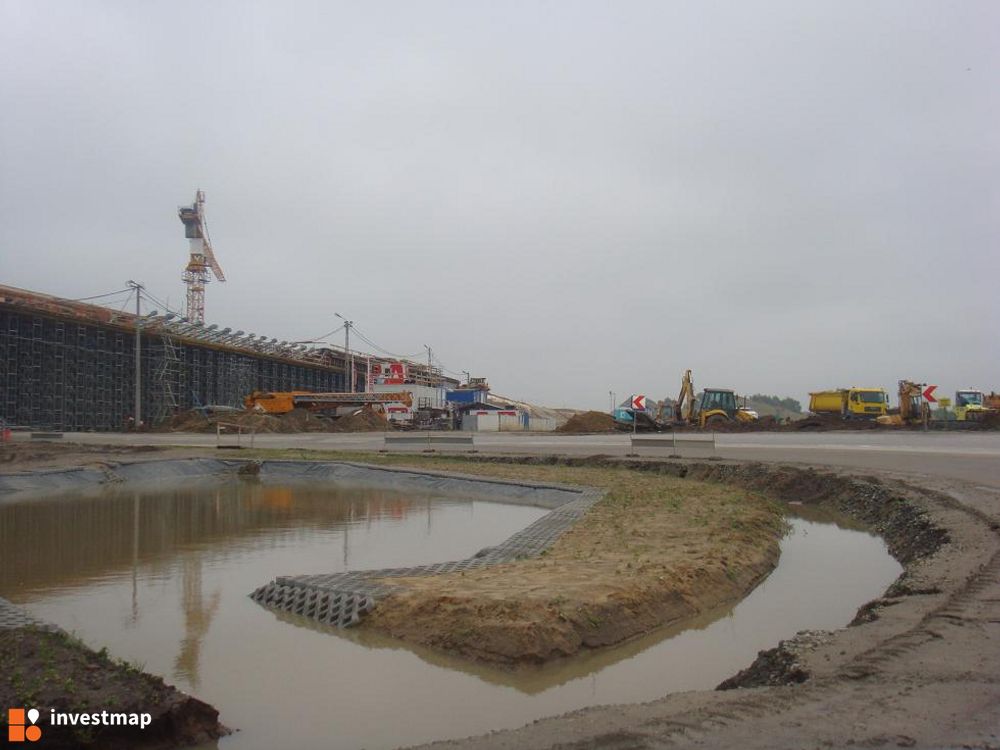

[u:1cp4qwwj]AOW - Przebudowa ul. Szczecińskiej , przejazd na linii Wrocław - Legnica S-N [/u:1cp4qwwj]

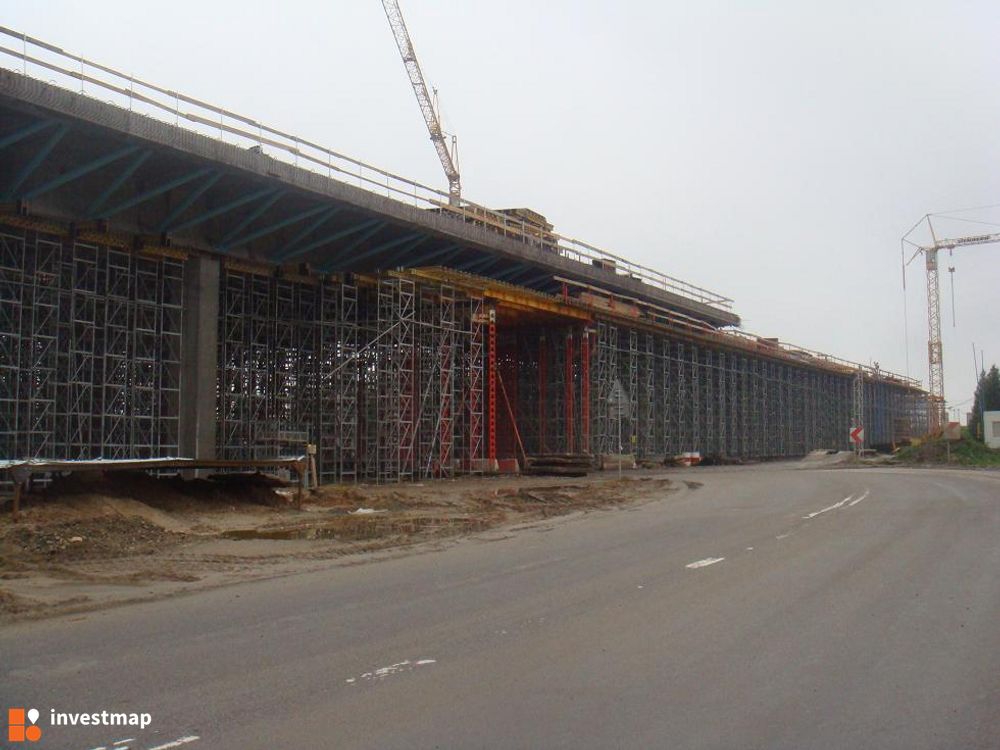

[u:1cp4qwwj]Obiekt WA 19 - Zastrzały na przęśle P2 - P3 nitka prawa S-N[/u:1cp4qwwj]

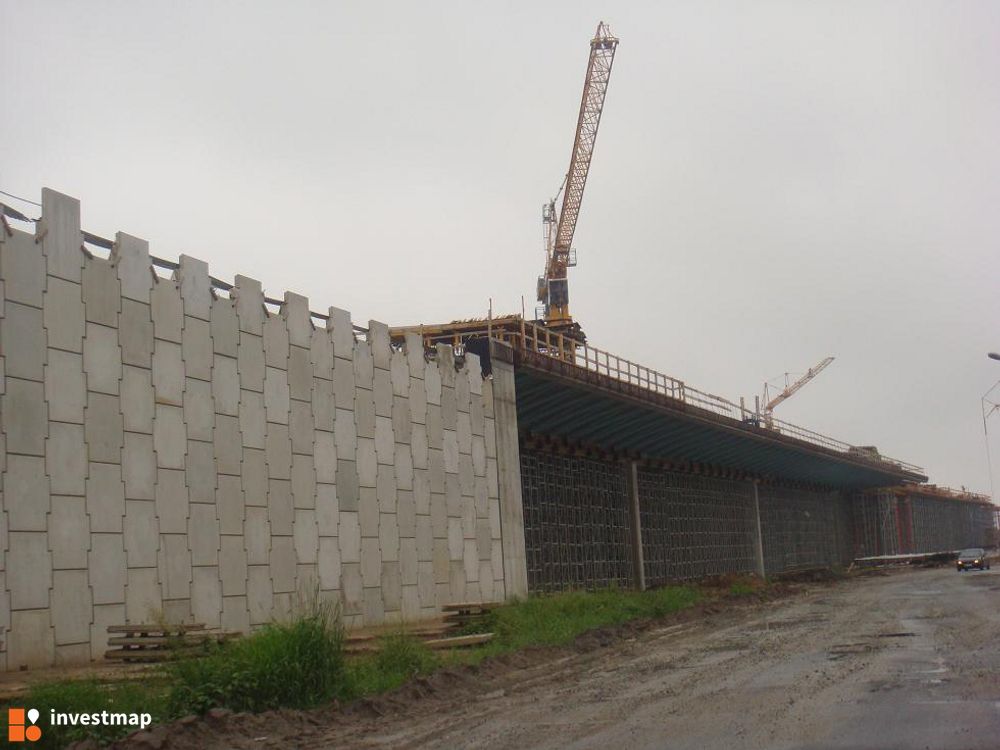

[u:1cp4qwwj]Obiekt WA 19 - Rusztowanie i szalunek ustroju nośnego przęsło P2 - P1 nitka lewa N-S[/u:1cp4qwwj]

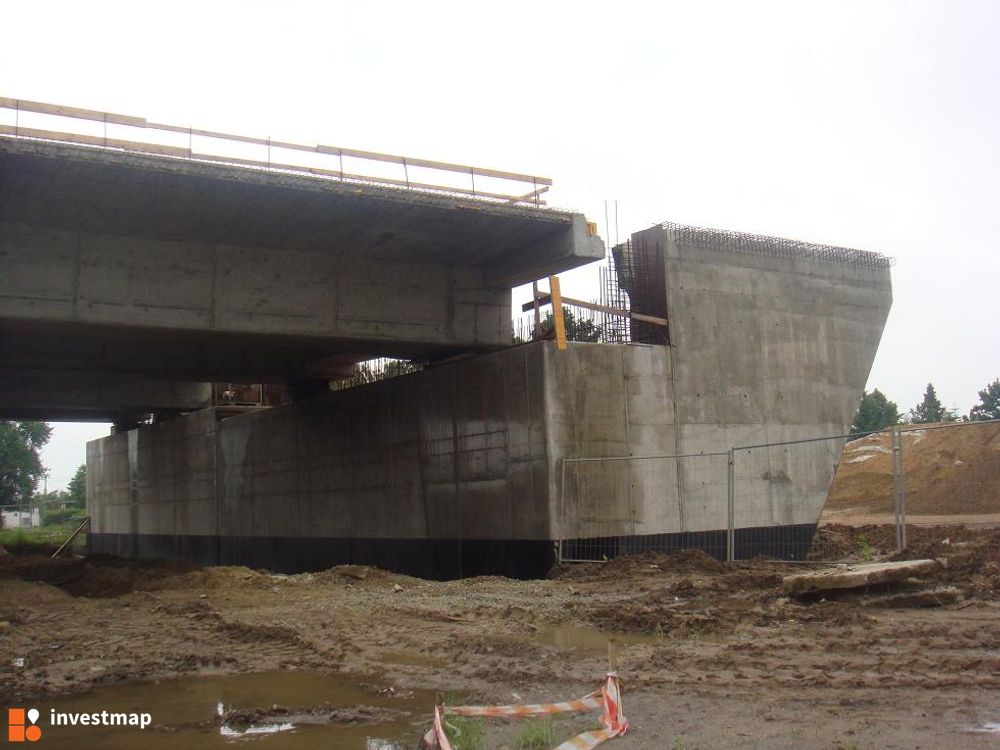

[u:1cp4qwwj]Obiekt WA 19 - Betonowanie ławy fundamentowej na P9 nitka prawa E-W[/u:1cp4qwwj]

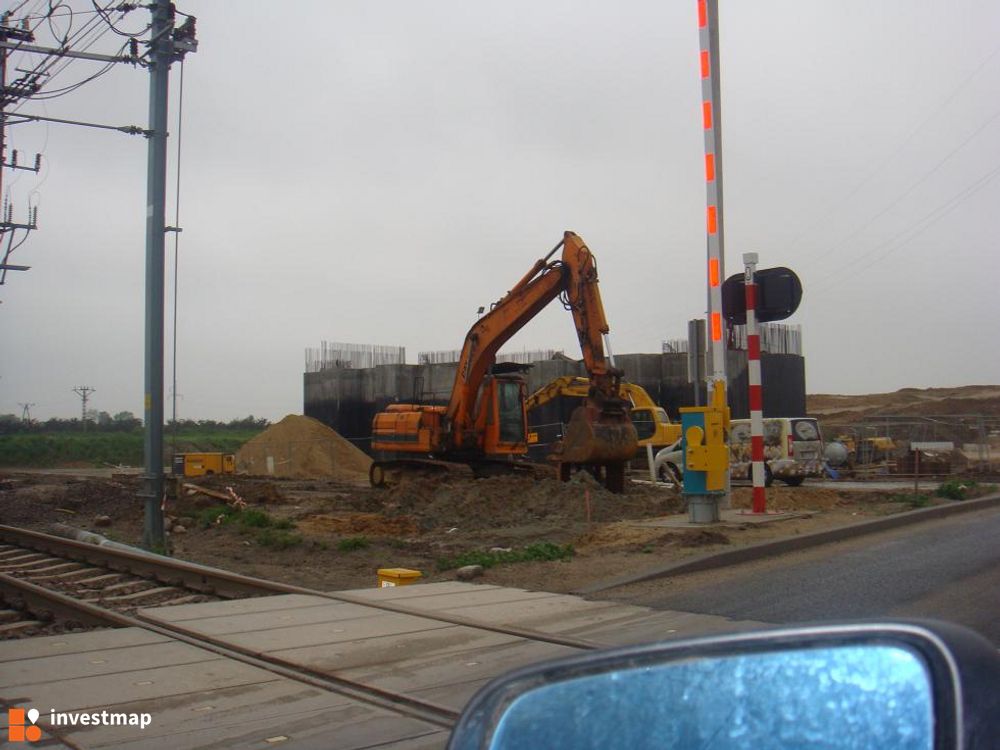

[u:1cp4qwwj]Obiekt WA 19 - Skuwanie głowic pali na P10 nitka lewa W-E[/u:1cp4qwwj]

[u:1cp4qwwj] Obiekt WA 19 - Betonowanie filarów na P12 nitka lewa W-E[/u:1cp4qwwj]

[u:1cp4qwwj] Obiekt WA 20 - Szalunek ustroju nośnego na przęśle P3 - P2 nitka lewa N-S[/u:1cp4qwwj]

[u:1cp4qwwj]Obiekt WA 20 - Nasuwanie rusztu ustroju nośnego na przęsło P2 - P3 nitka lewa E-W[/u:1cp4qwwj]

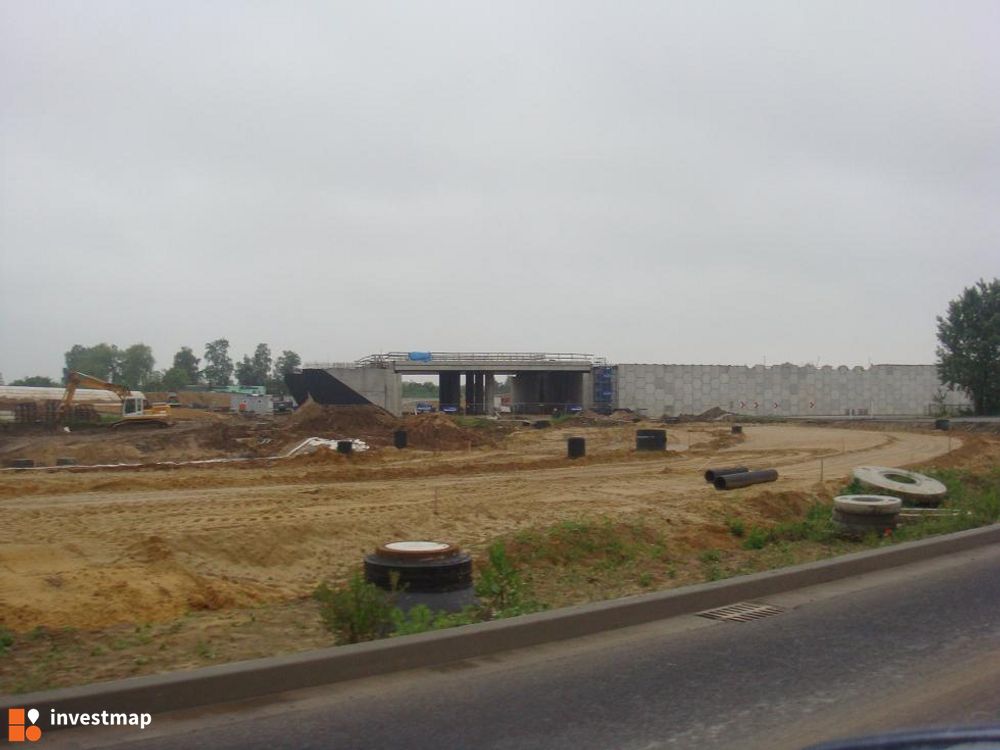

[u:1cp4qwwj]AOW - Nasyp km 20+100 E-W[/u:1cp4qwwj]

[u:1cp4qwwj]Obiekt WA 22A - Próbne obciążenie pali na P1 W-E[/u:1cp4qwwj]

[u:1cp4qwwj]Obiekt WA 22A - Podpory P12 - P42 W-E[/u:1cp4qwwj]

[u:1cp4qwwj] Obiekt WA 22A - Betonowanie filarów P17 nitka lewa S-N[/u:1cp4qwwj]

[u:1cp4qwwj]Obiekt WA 22A - Betonowanie ustroju nośnego przęsło P35 - P34 nitka prawa E-W[/u:1cp4qwwj]

[u:1cp4qwwj] Obiekt WA 22A - Ruszt ustroju nośnego na przęśle P38 - P37 nitka lewa W-E[/u:1cp4qwwj]

[u:1cp4qwwj]AOW - Nasyp km 22+150 W-E[/u:1cp4qwwj]

[u:1cp4qwwj]AOW - Nasyp km 24+300 E-W[/u:1cp4qwwj]

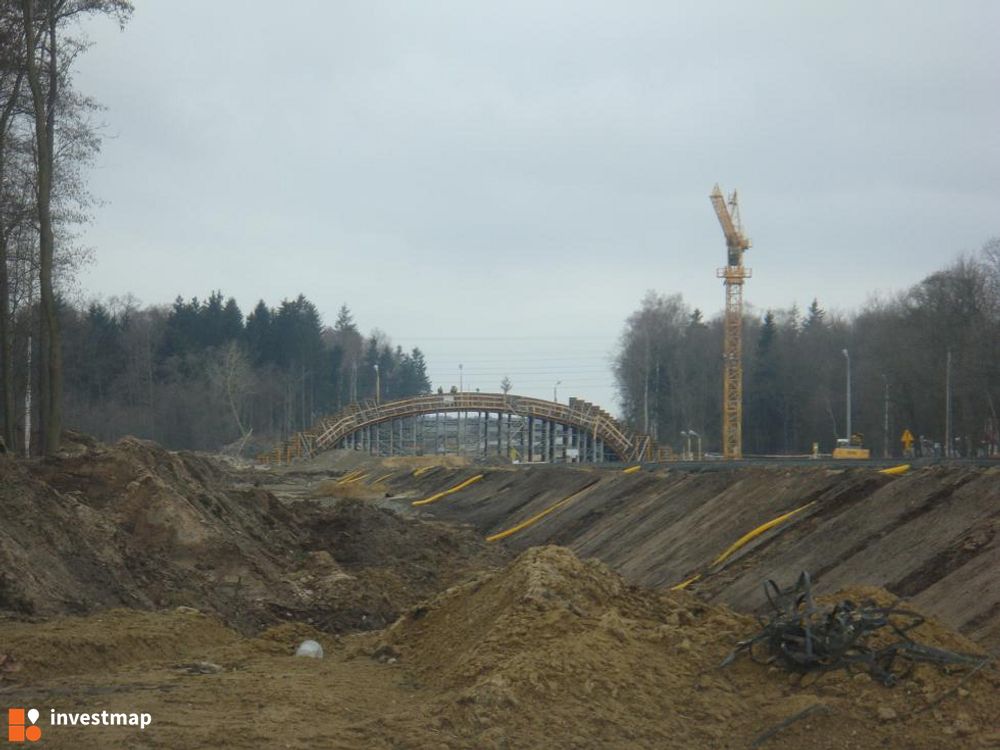

[u:1cp4qwwj]Obiekt WA 24' - Szalunek ustroju nośnego przęsło P1 - P2 nitka prawa W-E[/u:1cp4qwwj]

[u:1cp4qwwj]Obiekt WA 25.2 –Szalunek ustroju nośnego przęsło P2 - F3 nitka prawa E-W[/u:1cp4qwwj]

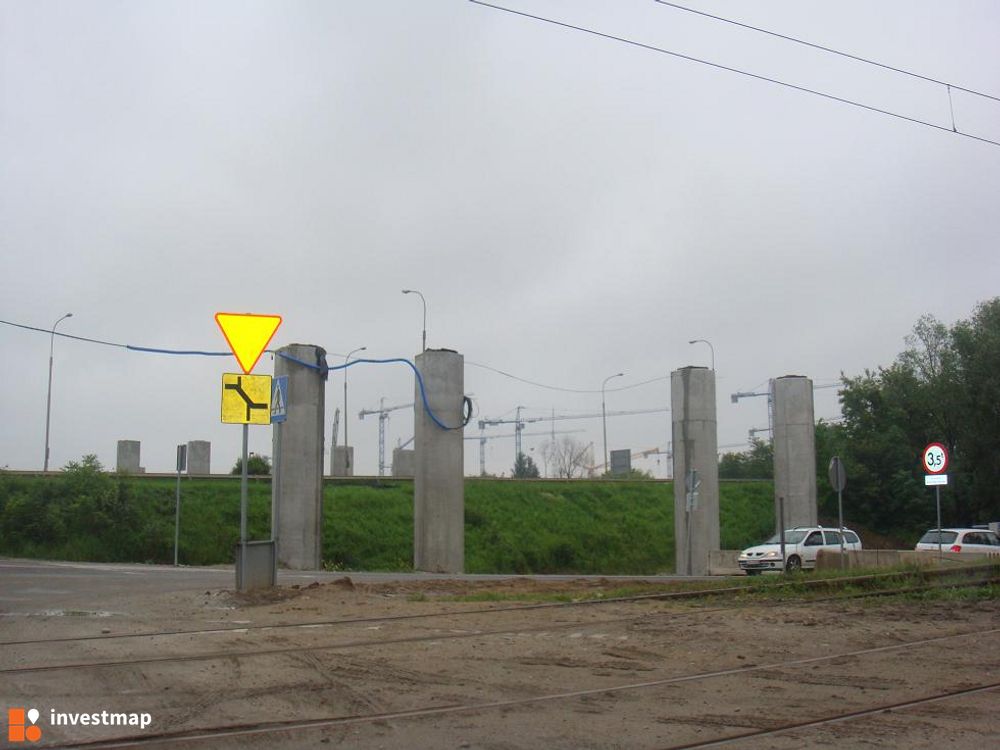

[u:1cp4qwwj]Obiekt WA 25.2 - Filary podpór F2, F1, P1 E-W[/u:1cp4qwwj]

[u:1cp4qwwj]Obiekt MA 26 - Betonowanie ustroju nośnego przęsło F3 - F2 nitka prawa W-E[/u:1cp4qwwj]

[u:1cp4qwwj] Obiekt WA 28 - Zbrojenie ustroju nośnego nitka lewa W-E[/u:1cp4qwwj]

[u:1cp4qwwj]AOW - Nasyp km 27+550 W-E[/u:1cp4qwwj]

[u:1cp4qwwj]Obiekt WN-1 -Zbrojenie ustroju nośnego przęsła P1 - P2 - P3 nitka lewa W-E[/u:1cp4qwwj]

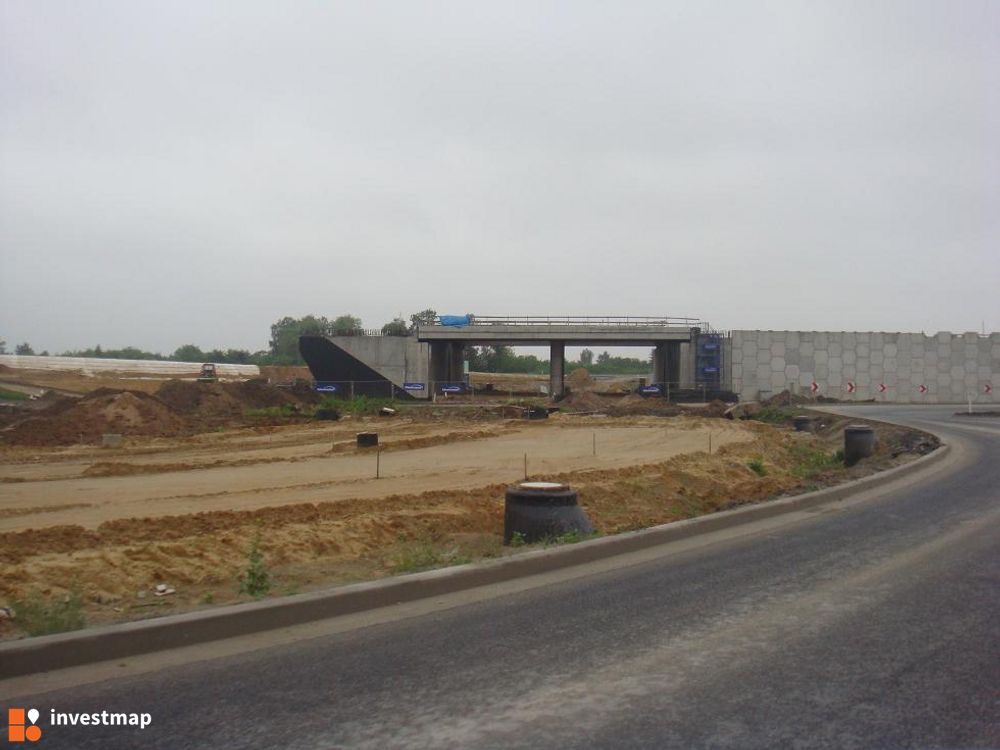

[u:1cp4qwwj]AOW – Widok na S-8 km 0+500 i łącznik Długołęka km 0+600 W-E[/u:1cp4qwwj]

[u:1cp4qwwj] Obiekt KZ-B - Zbrojenie ustroju nośnego segment 3 N-S[/u:1cp4qwwj]

[u:1cp4qwwj] AOW - Łącznik Długołęka wpusty uliczne w km 6+000 W-E[/u:1cp4qwwj]
Budowa Autostradowej Obwodnicy Wrocławia A-8
