ZADANIE IIB (Część 2)[/size:2jppmy5n]
Stan na 05.03.2010. W minionym okresie sprawozdawczym prowadzono następujące prace:
Roboty drogowe:
Kontynuowano wymiany gruntów km 20+100. Wykonano odhumusowanie na zjeździe awaryjnym nr 1 Trwały prace przy nasypach w km 14+300 i 23+600. Na Węźle Kosmonautów wykonano podbudowę z kamienia łamanego na łącznicy Ł4K na oraz podbudowę z betonu asfaltowego na łącznicy Ł1K. Na przebudowywanym odcinku 1 ul. Szczecińskiej wykonano krawężniki i warstwę wiążącą.
Roboty mostowe:

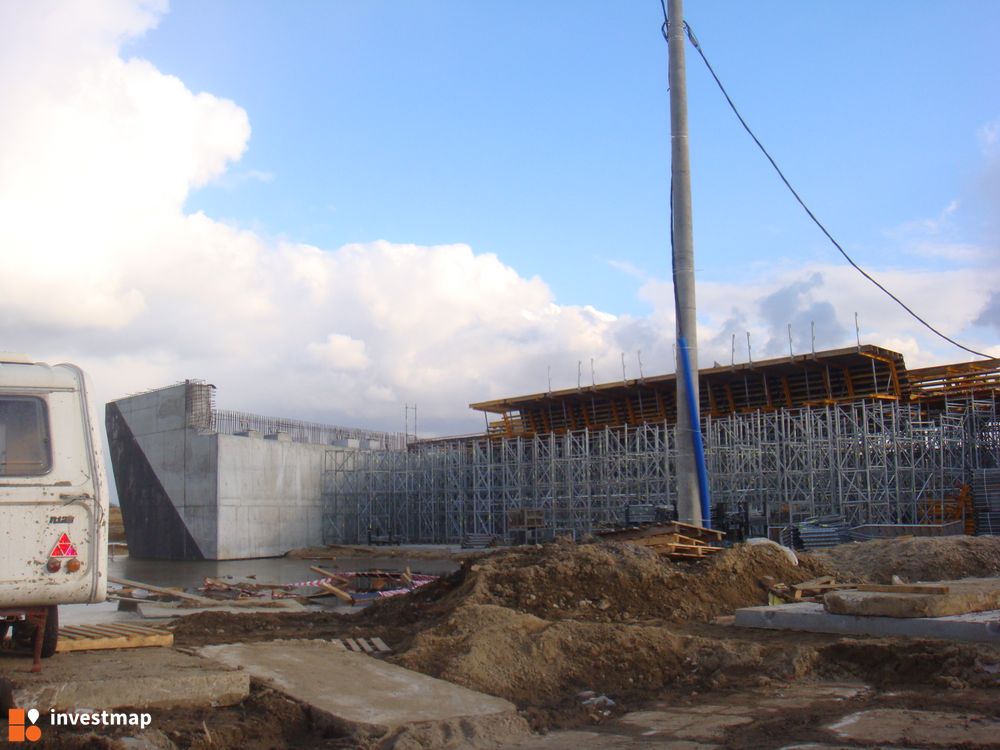

■WA-17 – wykonano: zbrojenie fundamentów wytwórni segmentów nasuwanych, zasypkę przyczółka P1, roboty palowe na P5 i P7 nitka prawa, betonowanie korpusu przyczółka na P8 nitka prawa
■WA-18 – przerwa z uwagi na warunki zimowe
■SO-18.1 – przerwa z uwagi na warunki zimowe

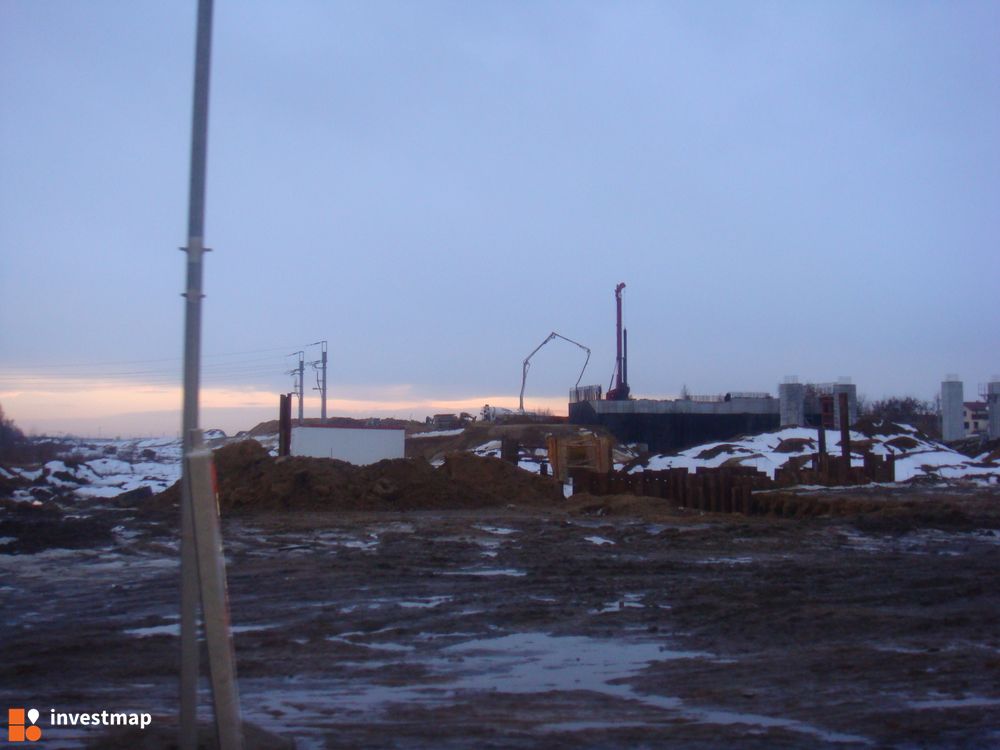

■WA-19 – wykonano: wykop na P10 nitka lewa,kucie pali na P7 nitka prawa , betonowanie ławy fundamentowej na P7 nitka lewa, zbrojenie filarów na P11 i P12 nitka lewa, betonowanie filarów na P12 nitka prawa , na nitce prawej :szalunek na przęśle P4 – P5, betonowanie ustroju nośnego na przęśle P3 – P4 etap I , zbrojenie ustroju nośnego na przęśle P1 – P2 etap II
■WA-20 – wykonano betonowanie ustroju nośnego przęsło P4 – P3 nitka lewa
■WA-22` – przerwa z uwagi na warunki zimowe
■WA-22A – wykonano: betonowanie filarów na P18 , betonowanie ustroju nośnego na przęsło P36 – P35 nitka prawa, betonowanie ustroju nośnego na przęśle P39 – P38 nitka lewa
■WA-23 – przerwa z uwagi na warunki zimowe
■WA-24 – wykonano betonowanie ustroju nośnego przęsło P1 - P2 nitka lewa
■WA-24` - wykonano: rusztowanie ustroju nośnego przęsło P2 – P3 nitka prawa, szalunek ustroju nośnego przęsło P1 – P2 nitka prawa
■WA-25.1 - przerwa z uwagi na warunki zimowe
■WA-25.2 – wykonano rusztowanie ustroju nośnego przęsło F3 – F2 oraz szalunek ustroju nośnego przęsło F3 - P2 nitka prawa
■MA-26 – wykonano: rusztowanie ustroju nośnego przęsło F1 – P1 , szalunek ustroju nośnego przęsło F2 – F1 i zbrojenie ustroju nośnego przęsło F3 – F2 nitka prawa
■WA-27 – przerwa z uwagi na warunki zimowe
■WA-28 – wykonano zbrojenie ustroju nośnego przęsło P1 – P2 nitka lewa
■WN-1 – kontynuowano zbrojenia ustroju nośnego przęsła P1 – P2 – P3 nitka lewa
■WD - A - przerwa z uwagi na warunki zimowe
■KZ- B – kontynuowano zbrojenia ustroju nośnego przęsło P1 - P2 segment 3
■MD-C – przerwa z uwagi na warunki zimowe
■MD-D - przerwa z uwagi na warunki zimowe
Roboty sieciowe:
Kontynuowano przebudowę kolektora Ślęza oraz prace przy kanalizacji deszczowej w km 15+800-16+000 i 17+900- 18+100

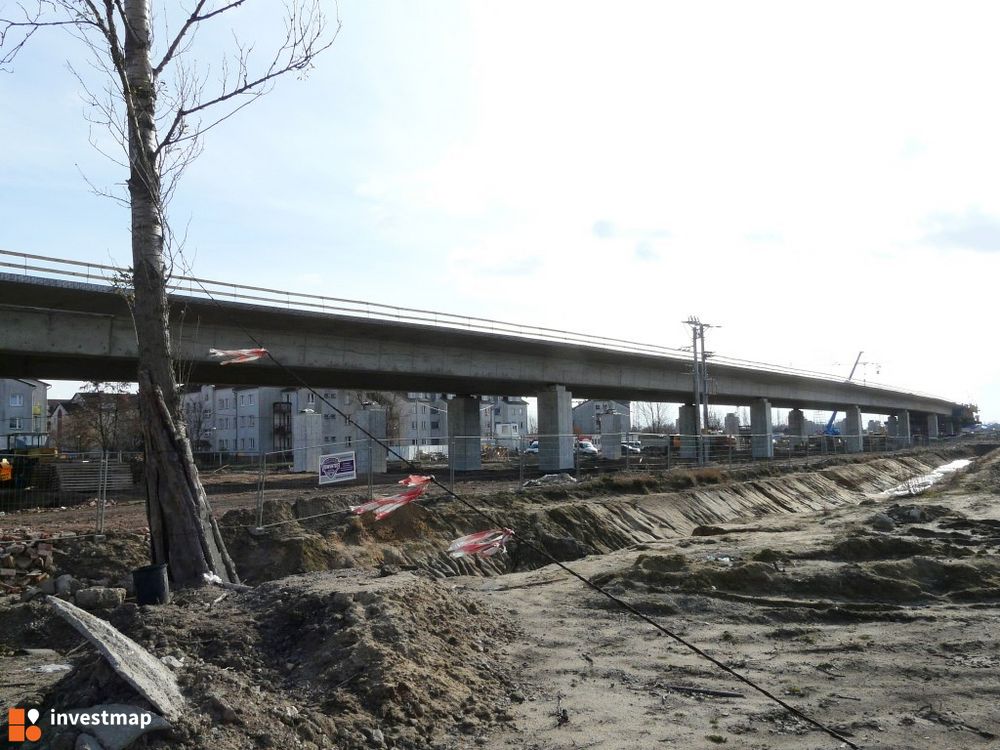

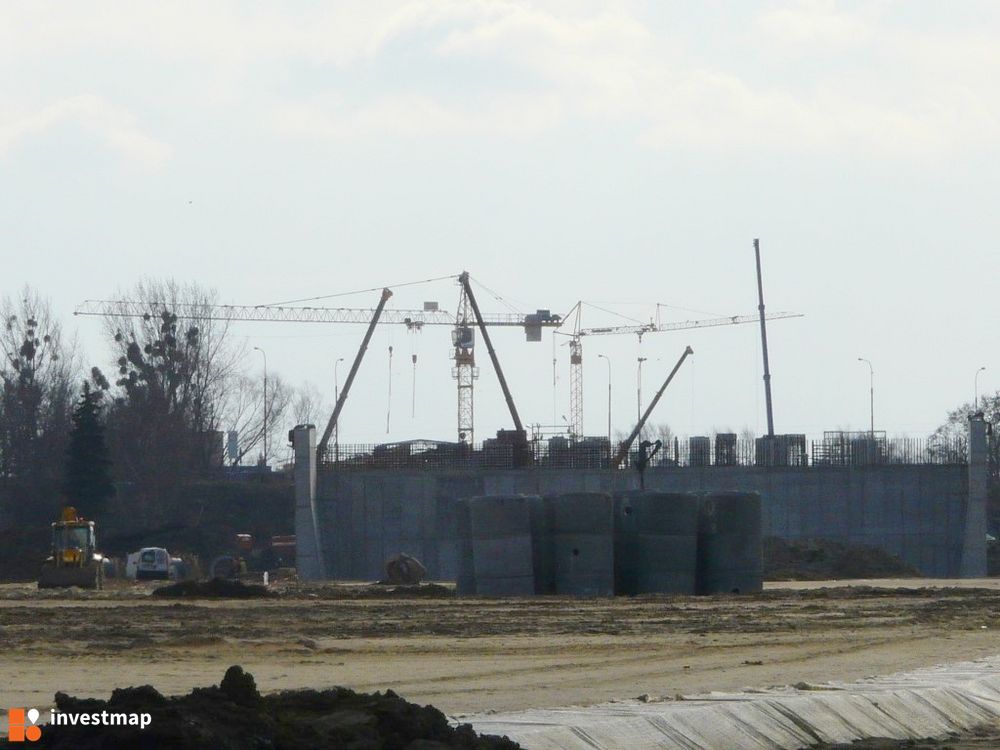

[u:2jppmy5n]AOW - Nasypy km 14+300 N-S[/u:2jppmy5n]

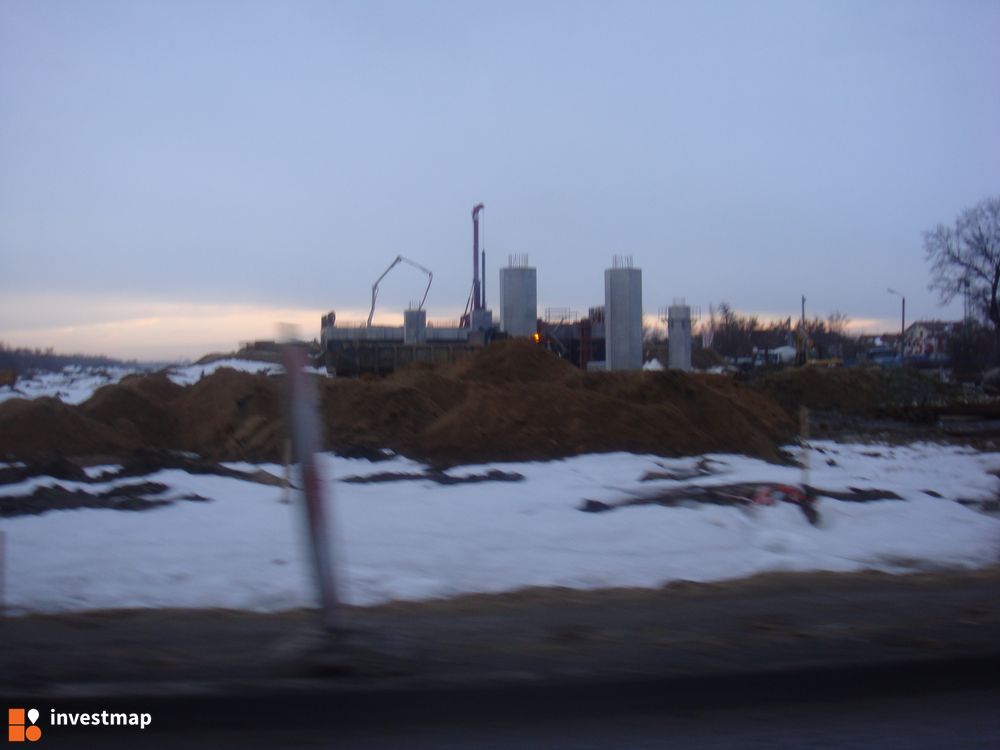

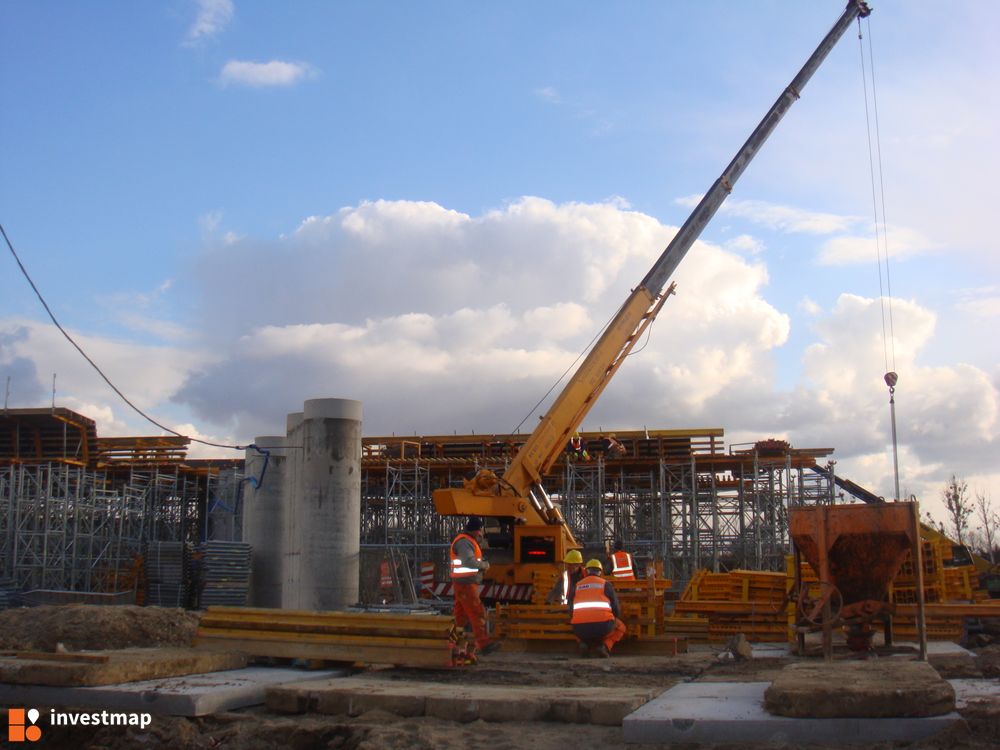

[u:2jppmy5n]Obiekt WA 17 - Zasypka przyczółka P1, zbrojenie fundamentów wytwórni segmentów N-S[/u:2jppmy5n]
[u:2jppmy5n]AOW - Przebudowa ul. Szczecińskiej - warstwa wiążąca S-N[/u:2jppmy5n]
[u:2jppmy5n]AOW - Przebudowa ul. Szczecińskiej N-S[/u:2jppmy5n]
[u:2jppmy5n]AOW - Kanalizacja deszczowa km 16+000 N-S[/u:2jppmy5n]

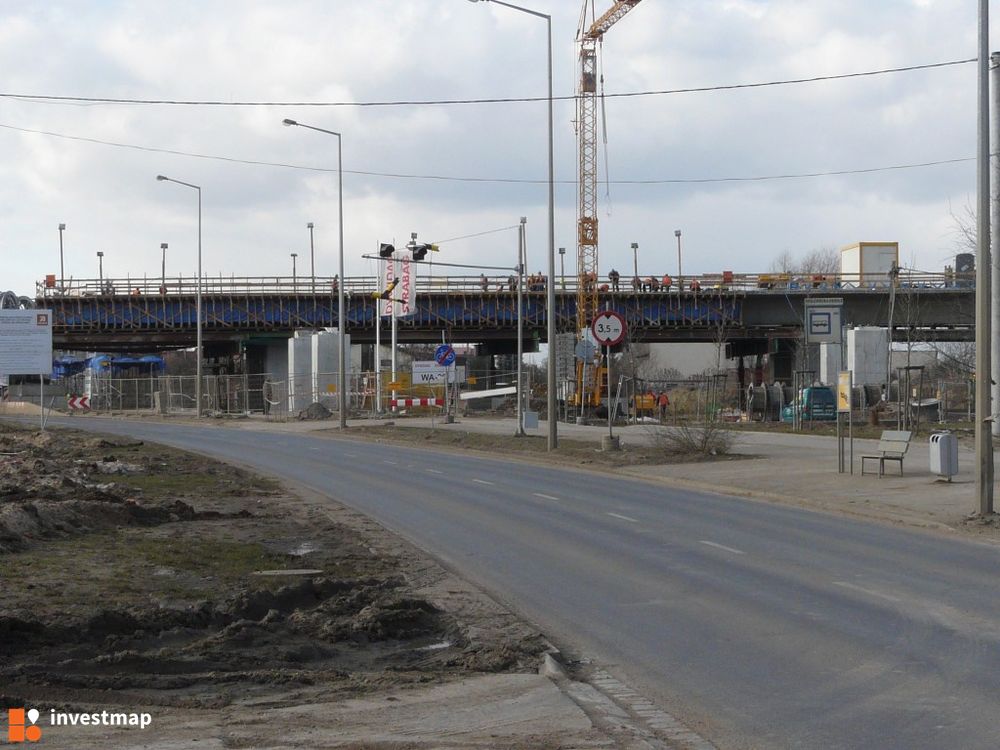

[u:2jppmy5n]AOW - Łącznica Ł4K na węźle Kosmonautów podbudowa z kamienia łamanego E-W[/u:2jppmy5n]
[u:2jppmy5n]AOW - Łącznica Ł1K na węźle Kosmonautów przed ułożeniem podbudowy z betonu asfaltowego N-S[/u:2jppmy5n]

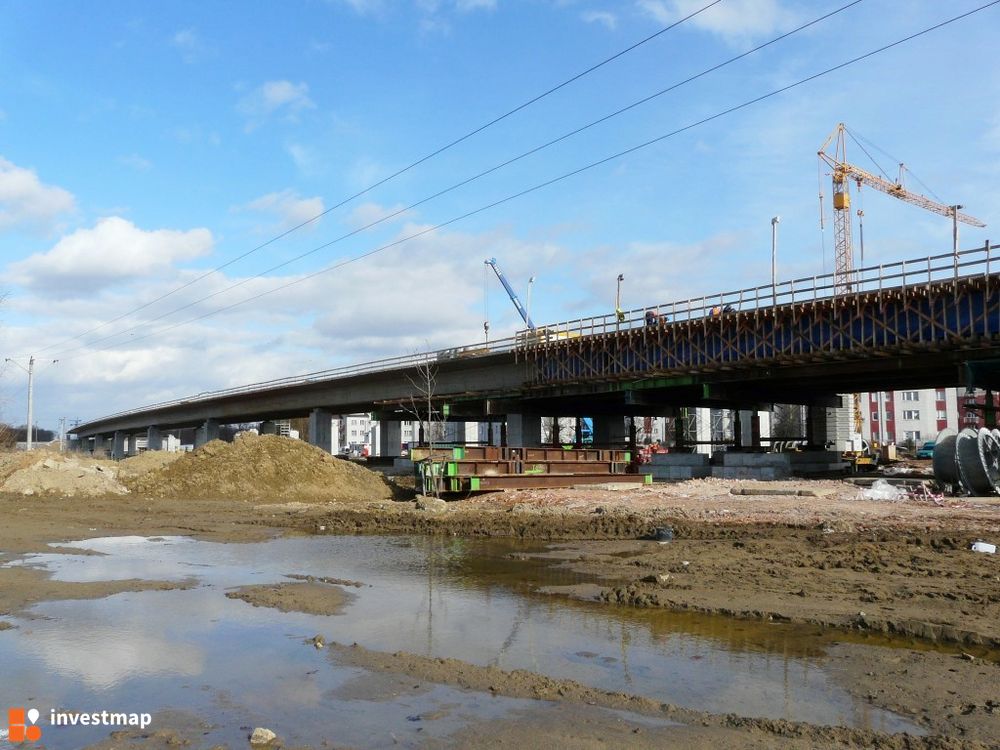

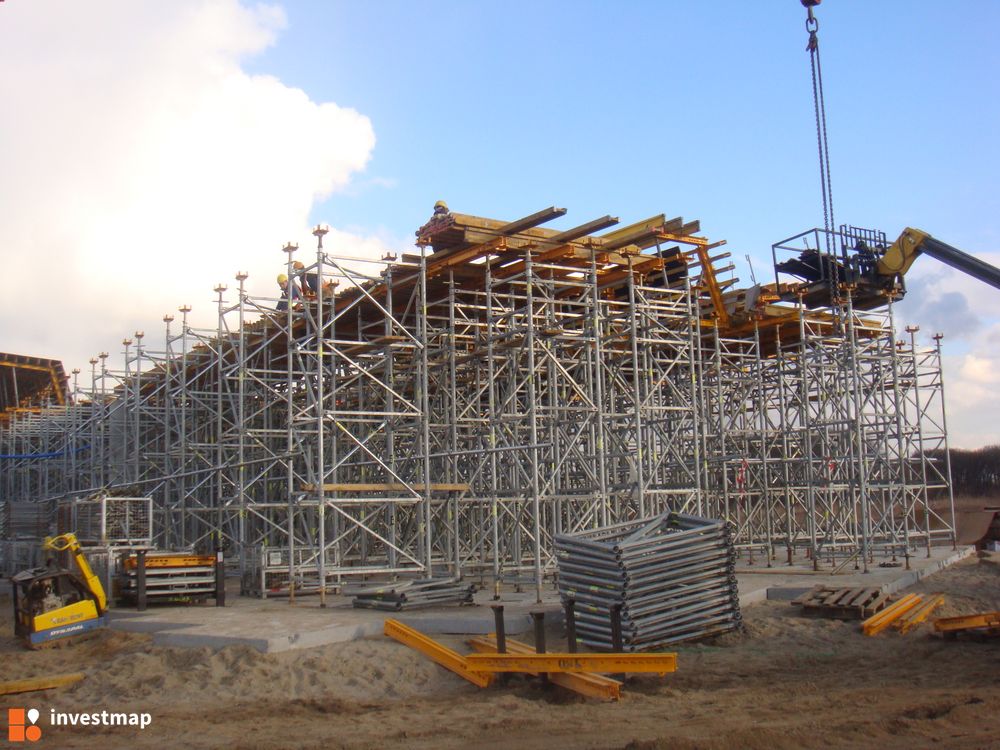

[u:2jppmy5n]Obiekt WA 08 - Szalunek ustroju nośnego na przęśle P4 - P5 E-W[/u:2jppmy5n]

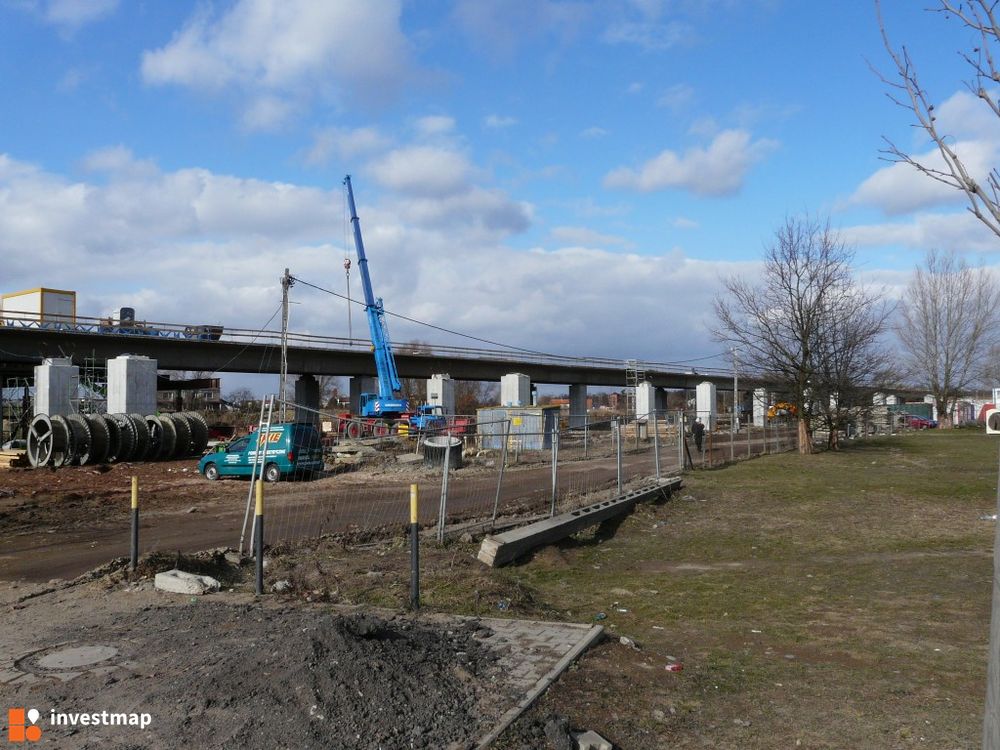

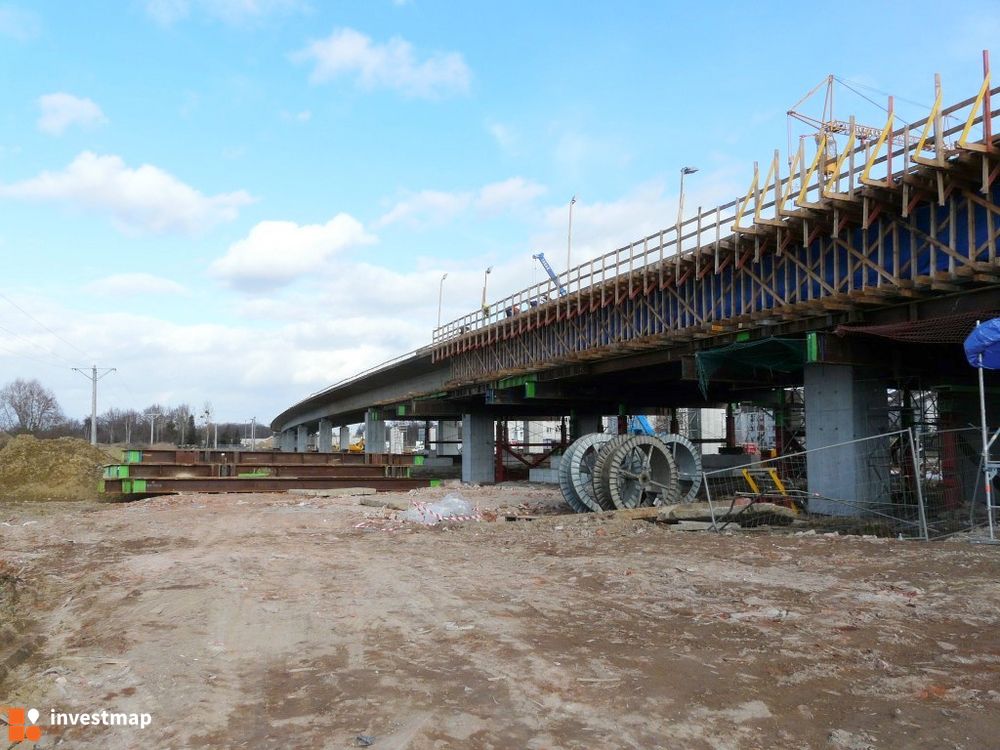

[u:2jppmy5n] Obiekt WA 19 - Beton ustroju nośnego przęsło P2 - P3 etap I oraz betonowanie przęsła P3 - P4 nitka prawa S-N[/u:2jppmy5n]
[u:2jppmy5n]Obiekt WA 19 - Zbrojenie ustroju nośnego przęsło P1 - P2 etap II nitka prawa S-N[/u:2jppmy5n]

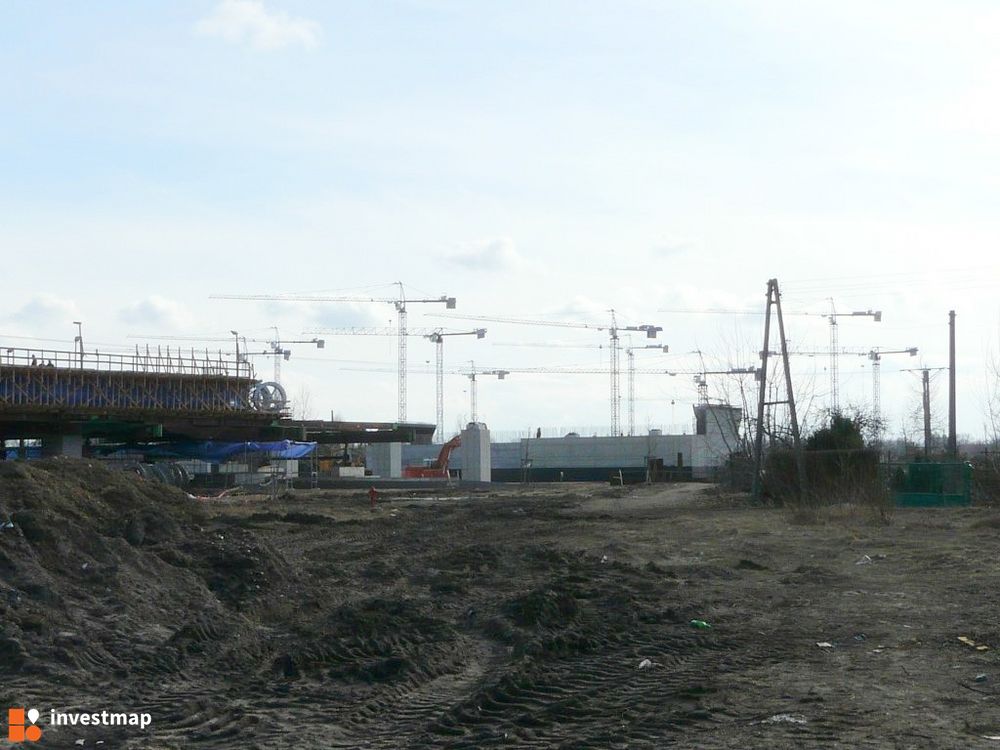

[u:2jppmy5n]Obiekt WA 19 - Podpory P11 - P8 N-S[/u:2jppmy5n]
[u:2jppmy5n]Obiekt WA 19 - Podpory P13 - P17 S-N[/u:2jppmy5n]

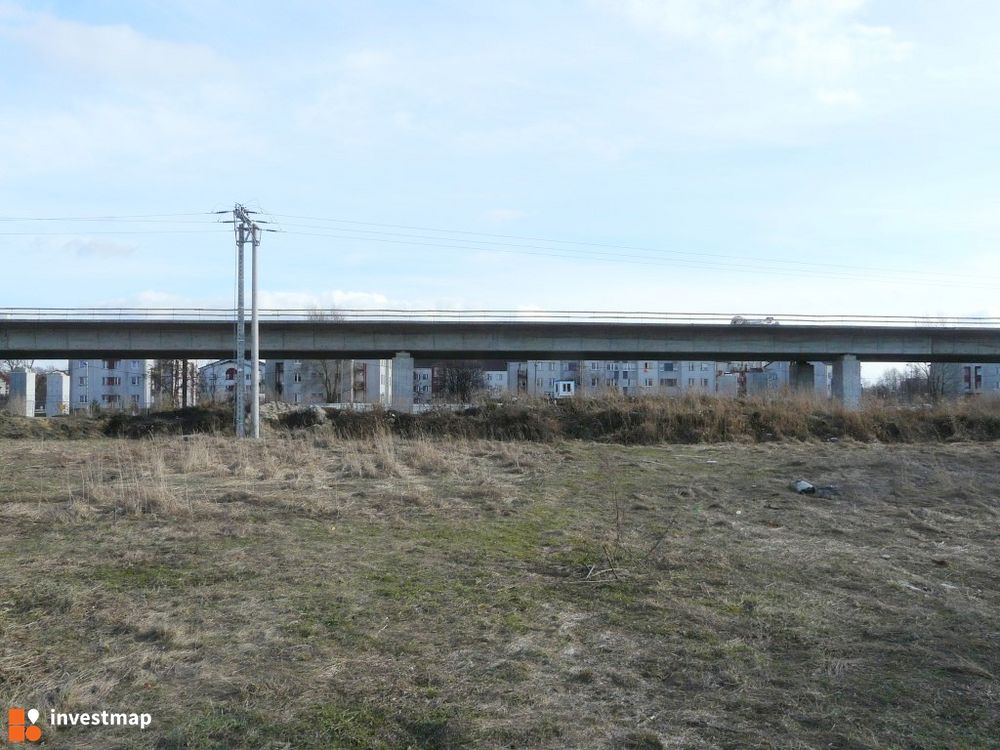

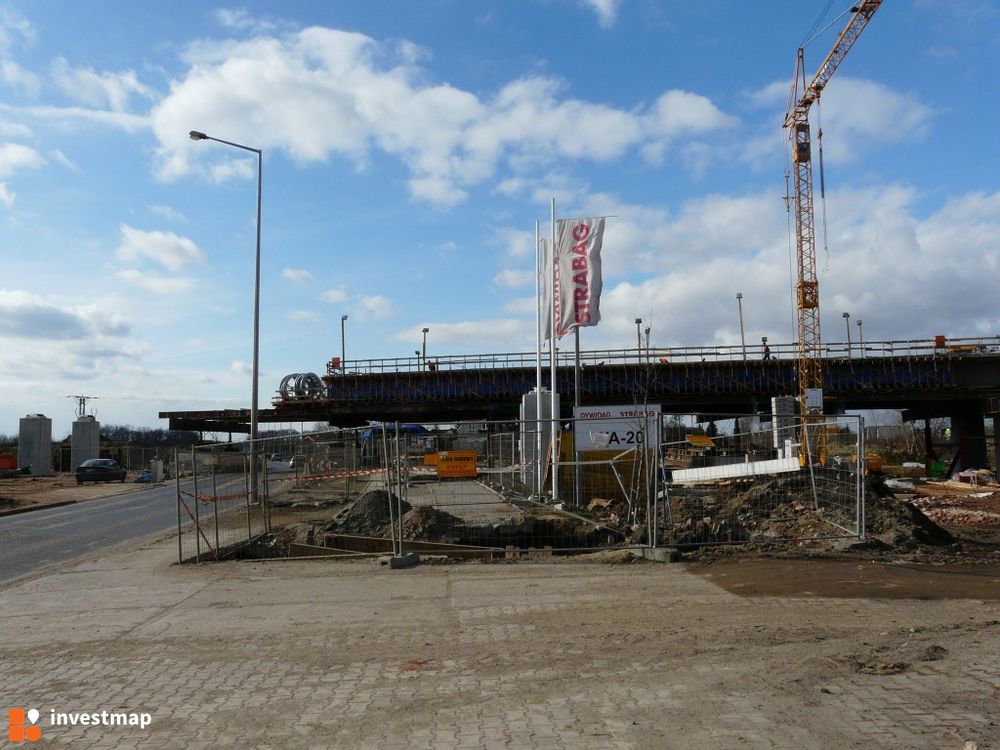

[u:2jppmy5n]Obiekt WA 20 - Betonowanie ustroju nośnego przęsło P4 - P3 nitka lewa S-N[/u:2jppmy5n]
[u:2jppmy5n] Obiekt WA 20 - Betonowanie ustroju nośnego przęsło P4 - P3 nitka lewa N-S[/u:2jppmy5n]
[u:2jppmy5n]AOW - Kanalizacja deszczowa km 18+100 N-S[/u:2jppmy5n]
[u:2jppmy5n]Obiekt WA 22A - Betonowanie filarów podpory P18 W-E[/u:2jppmy5n]
[u:2jppmy5n]Obiekt WA 22A - Betonowanie ustroju nośnego przęsło P36 - P35 nitka prawa E-W[/u:2jppmy5n]
[u:2jppmy5n]Obiekt WA 22A - Betonowanie przęsła P39 - P38 nitka lewa E-W[/u:2jppmy5n]
[u:2jppmy5n]Obiekt WA 24 - Betonowanie ustroju nośnego przęsło P2 - P1 nitka lewa E-W[/u:2jppmy5n]
[u:2jppmy5n]Obiekt MA 26 - zbrojenie ustroju nośnego przęsło F3 - F2 nitka prawa E-W[/u:2jppmy5n]
Budowa Autostradowej Obwodnicy Wrocławia A-8
