Wydano pozwolenie na budowę ostatniego odcinka drogi krajowej do pierwszej w Polsce elektrowni atomowej GDDKiA

Wydano pozwolenie na budowę ostatniego odcinka drogi krajowej do pierwszej w Polsce elektrowni atomowej

Orzech
Orzech
REKLAMA

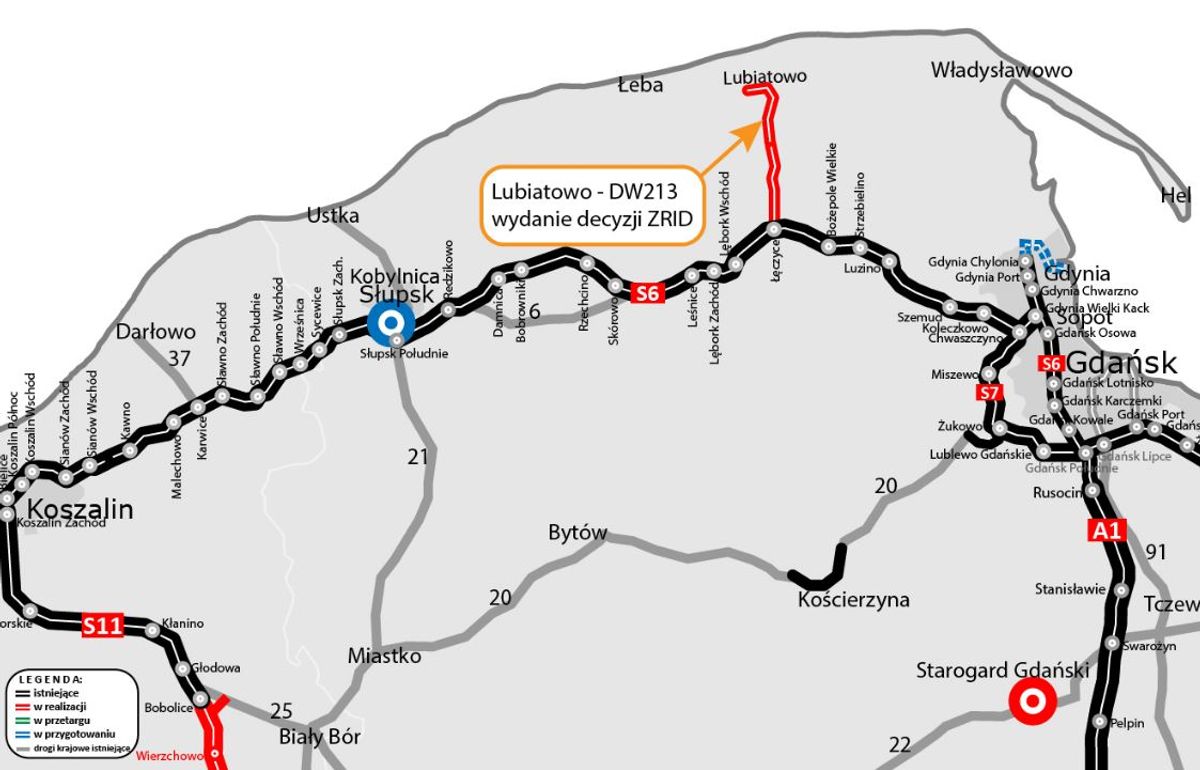

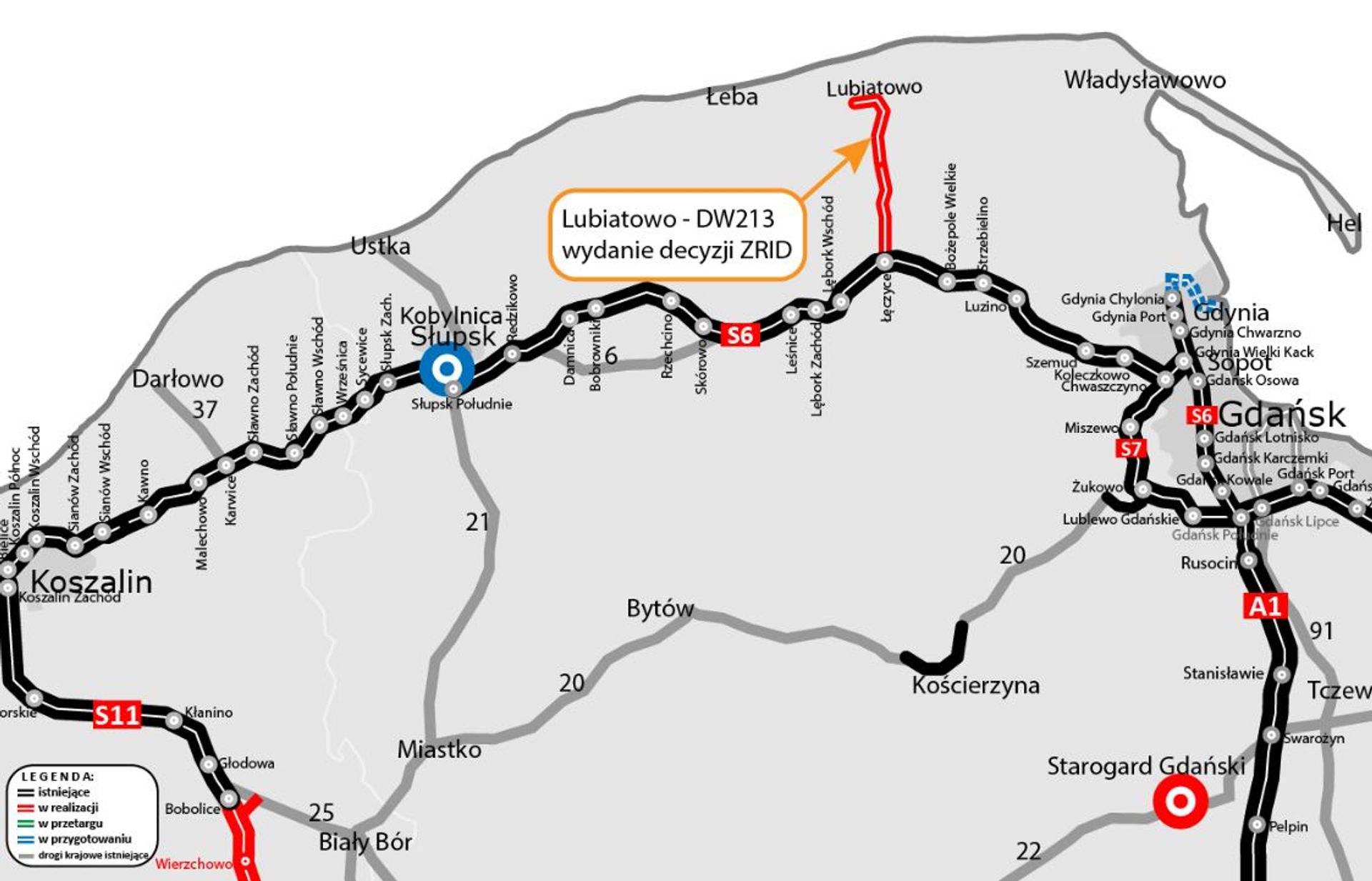

Wojewoda Pomorska wydała pozwolenie na budowę pozostałej części drogi krajowej między Lubiatowem i DW213. Od kwietnia br. trwają już prace na tzw. „ostatniej mili”. Oznacza to, że cały pierwszy odcinek trasy do elektrowni jądrowej jest już w budowie.

To kolejny etap inwestycji, która skomunikuje przyszłą elektrownię „Lubiatowo-Kopalino” z drogą ekspresową S6. GDDKiA cały czas czeka na wydanie pozwolenia na budowę (tj. decyzji o zezwoleniu na realizację inwestycji drogowej - ZRID) dla drugiego odcinka, między DW213 i węzłem Łęczyce na S6. Dyrekcja powinna je uzyskać na przełomie III i IV kwartału br. Całe przedsięwzięcie, na które umowy z wykonawcami podpisano w II i III kwartale 2025 r., jest realizowane zgodnie z przyjętym harmonogramem.

Ostatnia mila

5-kilometrowy fragment połączy plac budowy elektrowni jądrowej poprzez drogę pożarową z istniejącą siecią dróg publicznych. Na trasie głównej prowadzone są prace ziemne i melioracyjne, które obejmują m.in. dostawy materiałów na place składowe, wymianę gruntów słabonośnych i wzmocnienie podłoża poprzez kolumny przemieszczeniowe i pale. Do tego powstają nasypy, wykopy, rowy i odhumusowanie terenu. Równolegle przygotowywany jest teren pod przyszłą konstrukcję drogi, w tym warstwę mrozoochronną i ulepszone podłoże. Realizowane są również pierwsze prace przy obiektach, na moście w rejonie Kanału Biebrowskiego wykonano fundamenty podpór. Ponadto wykonano jedno przejście dla płazów. Obecnie zaawansowanie robót budowlanych przekroczyło 9 proc.

Od Lubiatowa do DW213

Za odcinek o długości ponad 11 km odpowiada konsorcjum firm Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź. Wartość umowy wynosi ponad 177 mln zł. Odcinek realizowany jest w systemie Projektuj i buduj. Po wydaniu decyzji ZRID, wykonawca przygotowuje się do pierwszych robót na pozostałych 6 km. Zakończenie prac na całym odcinku planowane jest w II kw. 2028 r.

Od DW213 do S6

Drugi, 15-kilometrowy odcinek wybuduje konsorcjum firm Aldesa Construcciones Polska i Aldesa Construcciones. Wartość umowy w formule Projektuj i buduj wynosi prawie 200 mln zł. GDDKiA oczekuje na wydanie decyzji ZRID i liczymy na nią na przełomie III i IV kwartału br. Zakończenie robót planowane jest w IV kw. 2028 r.

Droga krajowa do elektrowni

REKLAMA

Budowę drogi do elektrowni jądrowej „Lubiatowo-Kopalino” o długości 26 km podzielono na dwa odcinki realizacyjne: od Lubiatowa do drogi wojewódzkiej nr 213 (11,2 km) oraz od DW213 do węzła Łęczyce na S6 (15 km). Droga o przekroju 1x2 w klasie GP (główna ruchu przyspieszonego) powstanie w nowym śladzie. Z kolei w ramach budowy drogi ekspresowej S6 Leśnice – Bożepole Wielkie wykonany zostanie łącznik między drogą powiatową w Łęczycach a drogą ekspresową S6, co pozwoli skomunikować nową drogę krajową z węzłem Łęczyce.

Nowa droga nad morze

Budowa drogi krajowej do elektrowni jądrowej to ważna inwestycja nie tylko z perspektywy strategicznej, ale również z punktu widzenia mieszkańców przyległych do niej terenów. Nowa trasa zwiększy przepustowość układu komunikacyjnego, odciąży sieć dróg lokalnych, a dodatkowo skróci czas przejazdu między Trójmiastem i nadmorskimi miejscowościami w gminie Choczewo. Inwestycja poprawi bezpieczeństwo i komfort podróżnych. Będzie miała również kluczowe znaczenie w sezonie turystycznym, stanowiąc alternatywę dojazdu nad Bałtyk.

Ponadto nowa droga poprawi także bezpieczeństwo wszystkich użytkowników oraz zmniejszy negatywne oddziaływanie transportu na otoczenie, w tym na warunki życia lokalnej społeczności (m.in. poprzez obniżenie poziomu hałasu, drgań oraz ilości zanieczyszczeń emitowanych przez transport). Dodatkowo nawierzchnia będzie dostosowana do ruchu pojazdów o nacisku 11,5 t na oś.

Strategiczna inwestycja

Droga krajowa do elektrowni jądrowej „Lubiatowo-Kopalino” została ujęta w uchwale Rady Ministrów w sprawie ustanowienia programu wieloletniego pod nazwą „Program wspierania inwestycji infrastrukturalnych w związku z realizacją kluczowych inwestycji w zakresie strategicznej infrastruktury energetycznej, w tym elektrowni jądrowej, w województwie pomorskim”.
